2007年現代咨詢方法與實務考核重點預測(第八章)
大綱要求
1.了解綜合評價法;
2.熟悉價值工程法;
3.掌握反案經濟比較法。
題型組合
1.對互斥方案進行動態分析,比較方案的優劣;
2.方案經濟比較的方法主要是差額投資內部收益率法和現值比較法(凈現值法、費用現值比較法、年值比較法),通過這些方法對方案進行優選和優化;
3.利用功能成本法和功能質書法進行價值工程分析,計算功能價值和成本改善期望值,用0-1評分法來確定功能重要性系數,從而確定功能的評價值;
4.利用綜合評價法進行方案的優化。
知識框架
1.方案經濟比較
(1)方案經濟比較的原則
圖8-1方案經濟比較方法
1)差額投資內部收益率法
差額投資內部收益率是兩方案凈現值相等、等值年金相等、等額年成本相等時的折現率。
表8-1 差額投資內部收益率法的運用評價 | 表達式 | 方案比較 |
財 務 評 價 |
式中△FIRR——差額投資財務內部收益率 |
進行方案比較時,當△FIRR>ic(財務基準收益率或要求達到的收益率);或△EIRR>i。(社會折現率)時,投資大的方案所耗費的增量投資的內部收益率大于要求的基準值,以投資大的方案為優。反之,則以投資小的方案為優 |
國 民 經 濟 評 價 |
式中△EIRR——差額投資經濟內部收益率 (B-C)2——投資大的方案年凈效益流量 (B--C)1——投資小的方案年凈效益流量 |
注:當壽命期不同的方案采用差額投資內部收益率法進行方案比較時,采用兩方案年值相等時的折現率計算差額投資內部收益率更為方便
2)現值比較法
現值比較法就是把方案經濟壽命期內的收益和費用按行業基準收益率或社會折現率折算成單一的現值率比較方案的優劣。
表8-2 現值比較法的運用
方法 | 比較 | 表達式 | 評價 |
凈 現 值 法 |
各方案的凈現值比較NPV(i) | ![]() I——年全部投資(包括固定資產投資和流動資金) C'——年經營費用 Sv——計算期末回收固定資產余值 W——計算期束回收流動資金 i——要求達到的折現率。財務分析時,用行業基準收益率或業主期望的收益率;國民經濟分析時,用社會折現率 (P/F,i,t)——第t年的現值系數。 |
凈現值最大方案為最優方案 |
續表
方法 |
比較 | 表達式 | 評價 |
凈 現 值 法 |
兩方案差額凈現值 |
![]() (S-I-C'+Sv+W)Ⅱ——為投資小的方案的凈現金流量 |
當 投資大的I方案較優,反之投資小的Ⅱ方案較優 |
費用現值比較法 | 在效益相同或基本相同時進行比較 | ![]() |
費用少的方案較優 |
年 值 比 較 法 |
年值比較法 |
或 |
年值最大的方案為經濟上的最優方案 |
年費用法(效益相同時) |
或AC=PC(A/P,i,n) |
年費用較低的方案為較優方案 | |
最 低 價 格 法 |
對產品質量(服務)不同,產品價格(服務)收費標準難以確定 |
或 式中Qt——表示第t年的產品(或服務)量 |
產品價格較低的方案為較優方案 |
受益費用分析法 | 公用事業設計方案的經濟效果評價 | 效益現值/費用現值 當量年值/當量年費用 差額效益/差額費用 |
效益/費用大于1,表明方案在經濟上是可以接受的 |
2.價值工程
(1)價值工程概述
表8-3 價值工程的內容
類別 | 內 容 |
概念 | 價值工程(Value Engineerin9,簡稱VE)是指著重于功能分析,力求用最低的壽命周期總成本,生產出在功能上能充分滿足用戶要求的產品、服務或工程項目,從而獲得最大經濟效益的有組織的活動 |
表達式 | ![]() |
特點 | 以提高價值為目的,要求以最低的壽命周期成本實現產品的必要功能 以功能分析為核心 以有組織、有領導的活動為基礎 以科學的技術方法為工具 |
要點 | 著眼于壽命周期成本 核心是功能分析 是一項有組織的管理活動 目標是產品價值的提高 |
(2)價值工程的工作程序
表8-4 價值工程的基本工作程序
工作階段 | 活動程序 | 對應問題 | |
基本步驟 | 具體步驟 | ||
一、分析問題 | 1.功能定義 2.功能評價 |
(1)選擇對象 (2)收集資料 |
(1)價值工程的研究對象是 什么? |
(3)功能定義 (4)功能整理 (5)功能分析及功能評價 |
(2)這是干什么用的? (3)它的成本是多少? (4)它的價值是多少? | ||
二、綜合研究 | 制定創新方案 與評價 |
(6)方案創造 | (5)有無其他方法實現同樣功能 |
三、方案評價 | (7)概括評價 (8)指定具體方案 (9)實驗研究 (10)詳細評價 (11)提案審批 (12)方案實施 (13)成果評價 |
(6)新方案的成本是多少? (7)新方案能滿足要求嗎? |

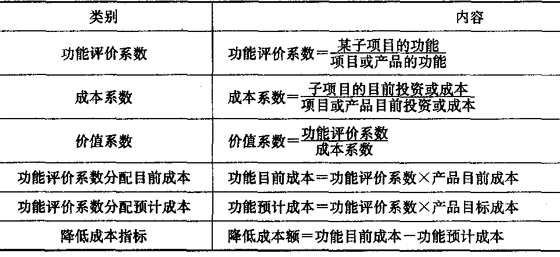

(3)價值工程的分析方法
(4)價值工程的評價過程

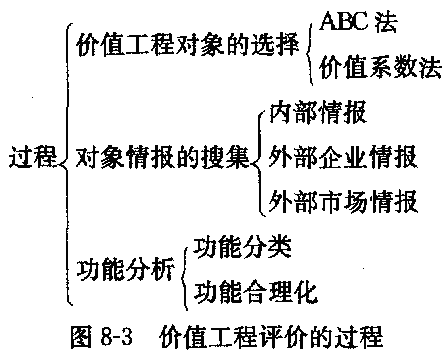

(5)價值工程的對象選擇
表8-6 比較法選擇價值工程對象
(6)價值工程對象情報的搜集

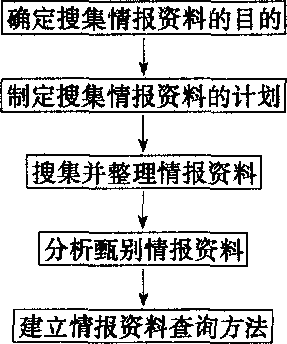

圖8-4搜集情報資料的步驟

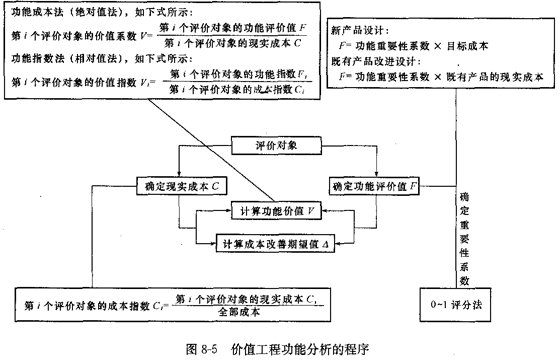

(7)價值工程功能分析的程序

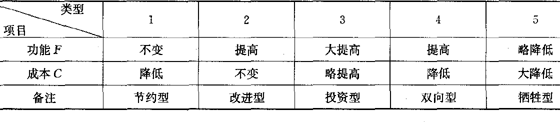

(8)提高價值的途徑
表8-7 提高價值的途徑表

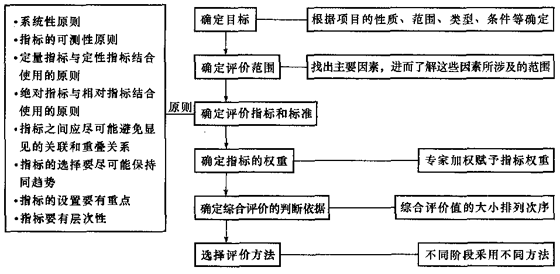

3.方案綜合評價法
圖8-6綜合評價法

- ·2020咨詢工程師項目管理復習重點:工程項目費用控制
- ·咨詢工程師考試教材項目管理復習重點:工程項目費用控制
- ·2013年漳州市咨詢工程師考試報名時間為1月5日-17日
- ·2013年廈門市咨詢工程師考試報名時間為1月5日-17日
- ·2013年福建省咨詢工程師考試報名時間為1月5日-17日
- ·2012年廈門市咨詢工程師考試報名時間為2月7日-19日
- ·德陽2010年注冊咨詢工程師考試報名時間為12月10日至1月10日
- ·瀘州市2010年注冊咨詢工程師考試報名時間為12月10日至1月10日
- ·資陽市2010年注冊咨詢工程師考試報名時間為12月10日至1月10日
- ·廣元市2010年咨詢工程師考試報名時間為12月10日至1月10日
