2021年監理工程師復習資料:編制或?qū)徍耸┕みM度計劃

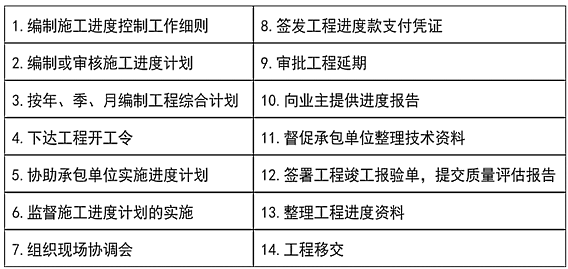

建設工程施工進度控制工作內容
2.編制或?qū)徍耸┕みM度計劃
【情形1】需編制施工總進度計劃的情形:
①大型建設工程,且采取分期分批發包,無總包單位負責;
②當建設工程由若干個承包單位平行承包時。
施工總進度計劃的確定:
①確定分期分批的項目組成;
②確定各批工程項目的開工、竣工順序及時間安排;
③確定全場性準備工程,特別是首批準備工程的內容與進度安排等。
【情形2】審核施工總進度計劃
當建設工程有總承包單位時,監理單位只需對總承包單位提交的施工總進度計劃進行審核即可。
而對于單位工程施工進度計劃,監理工程師只負責審核而不負責編制。
施工進度計劃審核的內容:
(1)進度安排是否符合工程項目建設總進度計劃中總目標和分目標的要求,是否符合施工合同中開工、竣工日期的規定;
(2)施工總進度計劃中的項目是否有遺漏,分期施工是否滿足分批動用的需要和配套動用的要求;
(3)施工順序的安排是否符合施工工藝的要求;
(4)勞動力、材料、構配件、設備及施工機具、水、電等生產要素的供應計劃是否能保證施工進度計劃的實現,供應是否均衡、需求高峰期是否有足夠能力實現計劃供應;
(5)總包、分包單位分別編制的各項單位工程施工進度計劃之間是否相協調,專業分工與計劃銜接是否明確合理;
(6)對于業主負責提供的施工條件,在施工進度計劃中安排是否明確、合理,是否有造成因業主違約而導致工程延期和費用索賠的可能存在。
注:監理工程師在審查過程中發現問題,應及時向承包單位提出書面修改意見(也稱整改通知書),并協助承包單位修改。其中重大問題應及時向業主匯報。
【責任的歸屬】
監理工程師對施工進度計劃的審查或批準,并不解除承包單位對施工進度計劃的任何責任和義務。
【合同的效力】
施工進度計劃一經監理工程師確認,即應當視為合同文件的一部分,它是以后處理承包單位提出的工程延期或費用索賠的一個重要依據。

- · 【考點回顧】2025年監理工程師考試《案例分析(土建)》科目考點回顧
- · 2023年監理工程師理論和法規考試試題答案41-45題
- · 2022年監理工程師《監理概論》試題及答案解析
- · 2022監理工程師《合同管理》試題及答案解析
- · 2022年《建設工程監理案例分析(土建)》考后點評
- · 監理工程師今日必學:施工階段質量控制
- · 2022年監理工程師土建控制考試大綱
- · ?2019年監理工程師《建設工程監理案例分析》試題
- · 2019年監理工程師《建設工程目標控制(土建)》試題
- · ?2019年監理工程師《建設工程監理基本理論與相關法規》試題
