    2020咨詢師項目管理考前必背:工程項目工作定義與工作順序安排

    2019-04-22 10:43 來源:建設工程教育網
    打印
    字體:

    2020咨詢師項目管理考前必背考點:工程項目工作定義與工作順序安排整理如下,請學員參考復習。

    一、工作定義

    工作定義,就是對工作分解結構(WBS)中規定的可交付成果或半成品所產生的必須進行的具體工作(活動、作業或工序)進行定義,并形成相應文件,包括:工作清單和工作分解結構的更新。

    (一)工作定義的依據

    1.進度管理計劃

    進度管理計劃規定了管理工作所需的詳細程度。

    2.項目范圍說明書

    在工作定義過程中,應明確考慮范圍說明書中的項目交付成果、限制性條件和假設等。

    3.WBS

    項目范圍管理中做出的WBS是工作定義的基本依據。

    4.環境因素

    5.組織過程資產

    【例題】(2014試題)工程項目工作定義的基本依據是( )中做出的工作分解結構(WBS)。

    A.進度管理

    B.合同管理

    C.工程管理

    D.范圍管理

    『正確答案』D

    『答案解析』本題考查的是工作定義。項目范圍管理中做出的WBS是工作定義的基本依據。

    (二)工作定義的方法

    1.分解法

    2.模板法

    模板中相關工作的屬性信息包括了資源技術清單、工作時間、風險、預期交付成果以及其他描述信息。

    3.滾動式規劃

    滾動式規劃是一種迭代式、漸進明細的規劃技術,即詳細規劃近期要完成的工作,同時在較高層級上粗略規劃遠期工作。

    4.專家判斷

    在制定詳細項目范圍說明書、工作分解結構和項目進度計劃方面具有經驗和技能的項目團隊成員或其他專家,可以為工作定義提供專業知識。

    (三)工作定義的成果

    1.工作清單

    2.工作屬性

    工作屬性隨時間演進。工作屬性可用于分配工作的負責人,確定開展工作的地區或地點,編制開展工作的項目日歷,以及明確工作類型,如支持型工作、獨立型工作和依附型工作。工作屬性還可用于編制進度計劃,進行工作的選擇、排序和分類。應用的領域不同,屬性的數量也不同。

    3.里程碑清單

    里程碑是項目中的重要時點或事件。里程碑清單列出了所有項目里程碑,并說明每個里程碑是強制性的(如合同要求的)還是選擇性的(如根據歷史信息確定的)。里程碑與常規的進度工作類似,有相同的結構和屬性,但是里程碑的持續時間為零,因為里程碑代表的是一個時間點。

    4.修正的工作分解結構

    二、工作順序安排

    (一)工作順序安排的依據

    掌握7個依據:進度管理計劃、工作清單、工作屬性、里程碑清單、項目范圍說明書、環境因素、組織過程資產。

    (二)工作順序安排的方法

    工作順序安排的方法很多,如:雙代號繪圖法、單代號繪圖法、雙代號時標網絡圖法、條件網絡圖法,也可以利用網絡樣板。

    1.雙代號繪圖法

    (1)雙代號網絡圖的基本概念

    1)工作(活動、作業或工序)。在雙代號網絡圖中,工作用一根箭線和兩個圓圈來表示。

    工作通常分兩種:

    第一種:需要消耗時間和資源的工作,用實箭線(→)表示;

    第二種:既不消耗時間,也不消耗資源的工作稱為虛工作,用虛箭線(——→)表示。虛工作是人為的虛設工作,只表示相鄰前后工作之間的邏輯關系。

    2)節點:在雙代號網絡圖(圖10-3)中,節點不同于工作,它不需要消耗時間或資源,只標志著工作的結束和開始的瞬間,起著連接工作的作用。

    起點節點是指網絡圖的第一個節點,表示執行項目計劃的開始,沒有內向箭線。終點節點是指達到了項目計劃的最終目標,它沒有外向箭線。除起點節點和終點節點外,其余稱中間節點,它既表示完成一項或幾項工作的結果,又表示一項或幾項緊后工作開始的條件。

    圖10-3 雙代號網絡圖

    雙代號網絡圖

    3)線路。網絡圖中從起點節點開始,沿箭頭方向順序通過一系列箭線與節點,最后到達終點節點的通路稱為線路。

    線路上所有工作的持續時間之和稱為該線路的總持續時間。總持續時間最長的線路稱作關鍵路徑,其他線路長度均小于關鍵路徑,稱為非關鍵路徑。關鍵線路的長度就是網絡計劃的總工期。

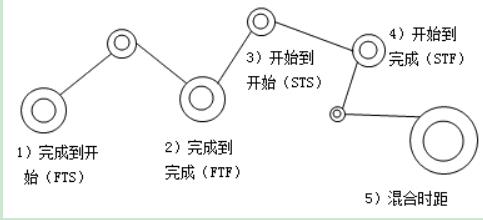

    4)緊前工作、緊后工作和平行工作。

    5)邏輯關系。網絡圖中工作之間相互制約或相互依賴的關系稱為邏輯關系。邏輯關系包括工藝關系和組織關系。

    ①工藝關系。生產性工作之間由工藝過程決定的,非生產性工作之間由工作程序決定的先后順序關系叫工藝關系。

    ②組織關系。工作之間由于組織安排需要或資源(人力、材料、機械設備和資金等)調配需要而規定的先后順序關系叫組織關系。組織關系也稱為軟邏輯關系,軟邏輯關系可以由項目團隊確定。

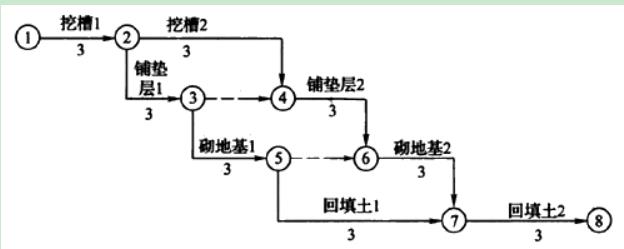

    圖10-4 基礎工程網絡圖

    基礎工程網絡圖

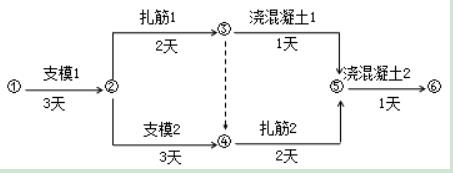

    【例題】(2016試題)下列關于虛箭線的說法錯誤的是( )。

    A.不消耗時間

    B.不消耗資源

    C.表達邏輯關系

    D.表達組織關系

    『正確答案』D

    『答案解析』本題考查的是工作順序安排。虛箭線既不占用時間也不消耗資源,是人為的虛設工作,只表示相鄰前后工作之間的邏輯關系。

    【例題】(2016試題)某工程雙代號網絡計劃如圖所示,其中關鍵線路有( )條。

    A.1條

    B.2條

    C.3條

    D.4條

    『正確答案』C

    『答案解析』本題考查的是工作順序安排。關鍵線路為:A→D→H→K、A→E→I→K和A→G→I→K.

    (2)雙代號網絡圖的繪制基本規則

    1)網絡圖必須按照已定的邏輯關系繪制。

    2)網絡圖應只有一個起點節點和一個終點節點(多目標網絡計劃除外)。除終點和起點節點外,不允許出現沒有內向箭線的節點和沒有外向箭線的節點。

    3)網絡圖中所有節點都必須編號,并應使箭尾節點的編號小于箭頭節點的編號。

    4)網絡圖中不允許出現從一個節點出發順箭線方向又回到原出發點的循環回路。

    5)工作或事件的字母代號或數字編號,在同一任務的網絡圖中,不允許重復使用。

    6)網絡圖中的箭線(包括虛箭線,以下同)應保持自左向右的方向,不應出現箭頭向左或偏向左方的箭線。若遵循該規則繪制網絡圖,就不會出現循環回路。

    7)網絡圖中不允許出現沒有箭尾節點的箭線和沒有箭頭節點的箭線。

    8)嚴禁在箭線上引入或引出箭線。

    9)應盡量避免網絡圖中工作箭線的交叉。

    (3)雙代號網絡圖的繪制步驟:

    1)根據已知的緊前工作確定出緊后工作;

    2)從左到右確定出各工作的始節點位置號和終節點位置號;

    3)根據節點位置號和邏輯關系繪出初步網絡圖;

    4)檢查邏輯關系有無錯誤,如與已知條件不符,則可加虛工作加以改正。

    2.雙代號時標網絡計劃

    (1)雙代號時標網絡計劃的表示方法

    雙代號時標網絡計劃(簡稱時標網絡計劃)是指以水平時間坐標為尺度繪制的網絡計劃。在時標網絡計劃中,以實箭線表示工作,實箭線的水平投影長度表示該工作的持續時間;以虛箭線表示虛工作,由于虛工作的持續時間為零,故虛箭線只能垂直畫;

    以波形線表示工作與其緊后工作之間的間隔時間(以終點節點為完成節點的工作除外,當計劃工期等于計算工期時,這些工作箭線中波形線的水平投影長度表示其自由時差)。因此,時標網絡計劃既是一個網絡計劃,又類似于用橫道圖表示的一個水平進度計劃。它既能標明計劃的時間過程,又能在圖上顯示出各項工作開始、完成時間、關鍵線路和關鍵工作所具有的時差。

    (2)時標網絡計劃的繪制方法

    時標網絡計劃宜按各項工作的最早開始時間編制。

    3.單代號網絡圖法

    單代號繪圖法是利用節點代表工作,而用表示依賴關系的箭線將節點聯系起來的一種繪制項目網絡圖的方法。這種方法也叫節點工作法。

    (1)單代號繪圖符號。單代號網絡圖中的節點一般用圓圈或方框來繪制,它表示一項工作。在圓圈或方框內可以寫上工作的編號、名稱和需要的作業時間。工作之間的邏輯關系用箭線表示。

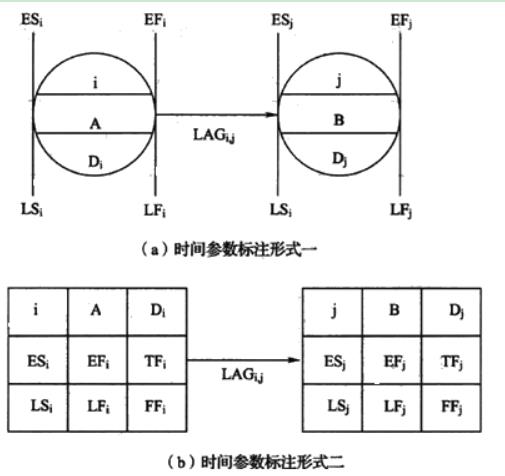

    單代號網絡的時間參數標注。單代號網絡計劃中的時間參數應按照圖10-13所示標注,其中LAGi,j為間隔時間。

    單代號網絡計劃時間參數標注形式

    圖10-13 單代號網絡計劃時間參數標注形式

    (2)繪制基本規則

    1)單代號網絡圖應正確表達已定的邏輯關系。

    2)單代號網絡圖中不得出現回路。

    3)單代號網絡圖中不得出現雙向箭頭或無箭頭的連線。

    4)單代號網絡圖中不得出現沒有箭尾節點的箭線和沒有箭頭節點的箭線。

    5)繪制網絡圖時,箭線不宜交叉。當交叉不可避免時,可采用過橋法或指向法繪制。

    6)單代號網絡圖應只有一個起點節點和一個終點節點;當網絡圖中有多項起點節點或多項終點節點時,應在網絡圖的兩端分別設置一項虛擬節點,作為該網絡圖的起點節點和終點節點。

    4.單代號搭接網絡圖法

    (1)基本概念

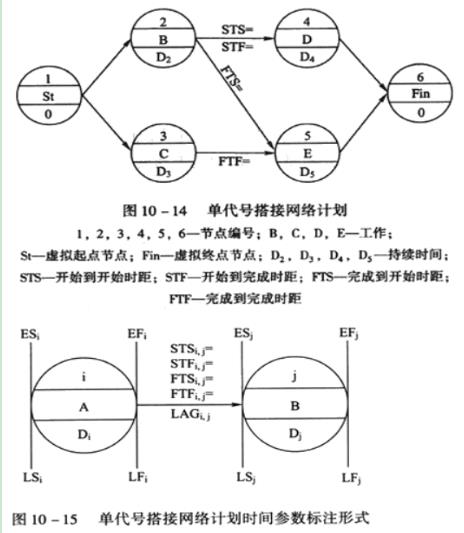

    搭接網絡技術是用標注相鄰工作之間的時間差值(即時距)來表示其搭接關系的網絡計劃。單代號搭接網絡計劃中,工作的時距應標注在箭線旁,表示搭接關系,如圖10-14所示。節點的標注應與單代號網絡圖相同。

    咨詢師項目管理考點

    (2)單代號搭接網絡計劃中的搭接關系

    單代號搭接網絡計劃中的搭接關系

    (三)工作順序安排的成果

    工作順序安排的成果

    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    精準攻克失分點
    專業題目解析
    單科¥99元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 真題精選

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    莆田市| 佛教| 星子县| 托克托县| 象州县| 泸溪县| 宁陵县| 贵德县| 定南县| 怀安县| 同江市| 大竹县| 鹰潭市| 四川省| 阳新县| 保亭| 张家界市| 荣成市| 石泉县| 柏乡县| 志丹县| 调兵山市| 马鞍山市| 闽清县| 客服| 浦东新区| 宁都县| 崇信县| 炎陵县| 神农架林区| 和龙市| 凤凰县| 青田县| 正安县| 永安市| 集安市| 徐州市| 乌什县| 富蕴县| 澜沧| 彰化县|
