咨詢工程師答疑:總時差和自由時差
【提問】工作B的總時差和自由時差是如何計算的,計算過程是怎么樣的?
【回答】學員zx2013bg,您好!您的問題答復如下:

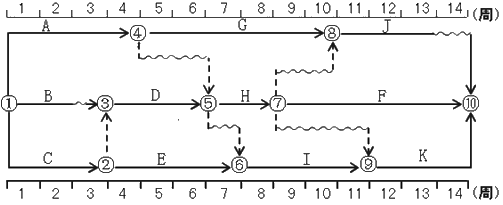

雙代號時標網絡計劃,工作箭線上波形線的長就是自由時差,所以B的自由時差=1總時差=本工作的自由時差+緊后工作總時差的最小值對于時標網絡計劃,總時差的計算算法=通過某工作所有線路中,波形線長度和的最小值B工作的總時差=1,線路BDHF波形線的長度和最小。
這個內容的微視頻講解:
