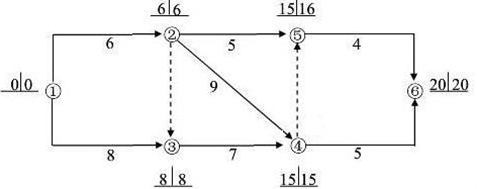

某工程雙代號網絡計劃如下圖所示,圖中已標出各節(jié)點的最早時間和最遲時間。該計劃表明( )。
A、工作1-2為關鍵工作
B、工作2-4的總時差為0
C、工作2-5的自由時差為1
D、工作3-4為非關鍵工作
E、工作5-6的總時差為1

【正確答案】ABE
【答案解析】本題考查的是節(jié)點法。工作2-5的自由時差為4;工作3-4為關鍵工作。
