某施工單位承接了一段路基工程施工,其中K8+780~K8+810為C20片石混凝土重力式擋土墻,墻高最高為12m,設計要求地基容許承載力不小于0.5MPa。片石混凝土擋土墻立面如下圖所示。擋土墻施工流程為:施工準備→測量放線→基槽開挖→驗基→地基承載力檢測→測量放線→搭腳手架→立模加固→澆筑混凝土并人工擺放片石→拆除模板交驗→養(yǎng)護。

施工中,采用挖掘機開挖基槽,分段開挖長度根據現場地質情況確定。機械開挖至基底設計標高以上0.3m時,重新進行測量放線,確定開挖正確且不偏位的情況下改用人工清理基底,開挖至設計標高后,用蛙式電動夯將基底夯實,使壓實度達到90%以上,檢測基底承載力,發(fā)現部分基底承載力為0.45MPa。地下水對該基槽無影響。
模板采用鋼模板分片拼裝后,再按設計位置分段拼裝,模板在安裝前進行了打磨、并刷脫模劑。每段拼完后,四邊掛線調整模板直順度,符合質量要求后固定。施工單位采用拌和站集中拌制混凝土,攪拌運輸車運輸混凝土,混凝土到達現場后,通過溜槽灌注,混凝土自由落體高度不大于2m。采用插入式振動棒振搗密實。混凝土分層澆筑,每層混凝土澆筑完成后,加填一層片石。片石在填放前用水沖洗干凈,片石的強度不小于30MPa,片石的最大尺寸不大于結構最小尺寸的1/4,最小尺寸不小于15cm。施工單位在施工中注重控制片石投放質量,保證了凈間距不小于15cm,片石與模板間的凈間距不小于25cm,片石體積不超過片石混凝土總體積的30%。
拆模在混凝土強度達到2.5MPa進行,同時考慮拆模時混凝土的溫度(由水泥水化熱引起)不能過高。模板的拆除順序遵循先支先拆、后支后拆的原則進行。拆模后,混凝土表面局部出現蜂窩缺陷,但確認施工過程中未出現漏漿及模板變形、跑,F象。
本題知識點:公路工程項目施工管理,

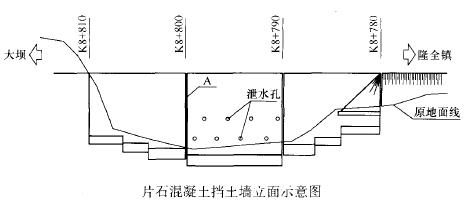

1) 判斷擋土墻位于路基左側還是右側,并說明理由。寫出圖中構造A的名稱。
【正確答案】 擋土墻位于路基左側,因為立面圖中從左到右里程是由大到小(或:當人站在擋土墻起點樁號K8+780向擋土墻終點樁號K8+810看時,擋墻位于人的左側)。構造A為沉降縫與伸縮縫。
【答案解析】
本題知識點:擋土墻,公路工程項目施工管理(歷年真題)
2) 提出該項目基底承載力不能滿足設計要求時的工程處理措施。
【正確答案】 (1)超挖換填水穩(wěn)定性好、強度高的材料;(2)摻加水泥、石灰等進行土壤改良;(3)增大壓實功,提高壓實度;(4)設置片石混凝土等擴大基礎。
【答案解析】
本題知識點:擋土墻,公路工程項目施工管理(歷年真題)
3) 指出片石混凝土澆筑與拆模中的錯誤并改正。
【正確答案】 “片石體積不超過片石混凝土總體積的30%”錯誤,應為“片石體積不超過片石混凝土總體積的20%”。
“模板的拆除順序遵循先支后拆、后支后拆的原則進行”錯誤;應為“模板的拆除順序遵循先支后拆、后支先拆的順序進行”。
【答案解析】
本題知識點:擋土墻,公路工程項目施工管理(歷年真題)
4) 分析混凝土表面局部出現有蜂窩缺陷的可能原因。
【正確答案】 混凝土表面局部出現有蜂窩缺陷的可能原因有:(1)振搗設備選擇不合理;(2)過振;(3)漏振(欠振);(4)材料計量不準確;(5)拌和不均勻(拌和時間不夠);(6)混凝土配合比設計不合理。
【答案解析】
本題知識點:擋土墻,公路工程項目施工管理(歷年真題)
5) 除測量工與實驗工外,寫出該擋土墻施工還需要配置的技術工種。
【正確答案】 架子工、模板工、混凝土工、機修工、電工。
【答案解析】
本題知識點:擋土墻,公路工程項目施工管理(歷年真題)
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
