一級建造師復習資料:建設工程索賠的依據
1.索賠的起因
?、俸贤瑢Ψ竭`約,不履行或未能正確履行合同義務與責任;②合同錯誤,如合同條文不全、錯誤、矛盾等,設計圖紙、技術規范錯誤等;③合同變更;④工程環境變化,包括法律、物價和自然條件的變化等;⑤不可抗力因素,如惡劣氣候條件、地震、洪水、戰爭狀態等。
2.索賠的分類

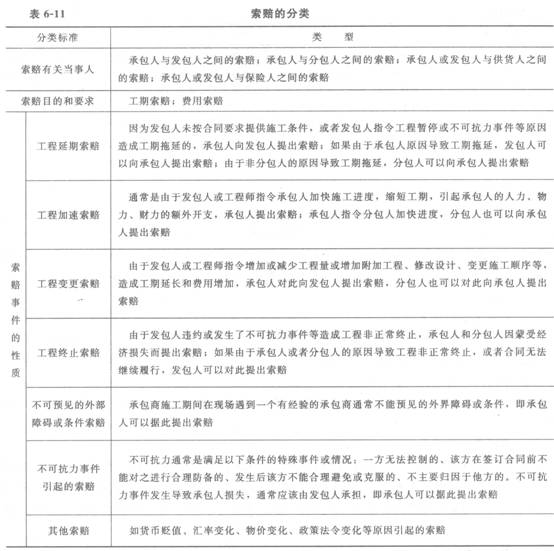

索賠的分類見表6—11.
3.索賠成立的條件
索賠成立的前提條件:
(1)與合同對照,事件已造成了承包人工程項目成本的額外支出,或直接工期損失;
?。?)造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任;
?。?)承包人按合同規定的程序和時間提交索賠意向通知和索賠報告。
以上三個條件必須同時具備,缺一不可。
4.索賠的依據

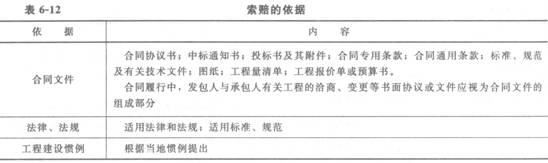

索賠的依據見表6-12.
5.常見的工程索賠證據
常見的工程索賠證據主要有:①各種合同文件;②工程各種往來函件、通知、答復等;③各種會談紀要;④經過發包人或者工程師批準的承包人的施工進度計劃、施工方案、施工組織設計和現場實施情況記錄;⑤工程各項會議紀要;⑥施工現場記錄;⑦工程有關照片和錄像等;⑧施工日記、備忘錄等;⑨工程結算資料、財務報告、財務憑證等;⑩國家法律、法令、政策文件。
6.索賠證據的基本要求
索賠證據的基本要求有:①真實性;②及時性;③全面性;④關聯性;⑤有效性。
