電抗器安裝

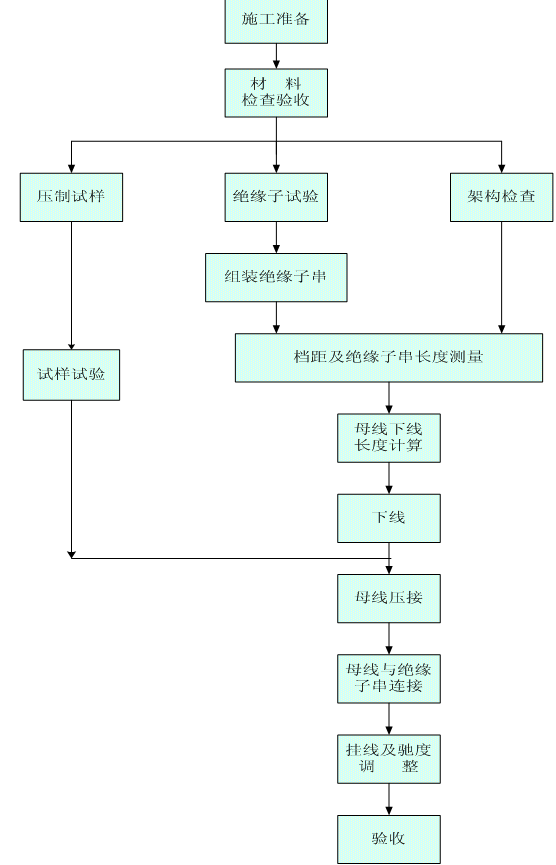

1) 施工準備
a、開箱檢查,依據裝箱單核對技術資料、附件、備品備件應齊全,檢查套管外觀應良好,油位正常,如電抗器充氮運輸,器身壓力應正常。
b、搭設工作棚,將附件清洗完畢,清點好擺放整齊。
c、搭設濾油棚,連接好濾油管路并沖洗干凈,備齊防火設施。
d、對套管、套管CT進行試驗,絕緣、介損、極性、電容值均應符合要求。
e、取電抗器本體油及油罐內補充油進行油樣試驗,如試驗不合格應用濾油機進行絕緣油處理至合格。
2) 器身升溫
電抗器安裝前一天,選擇無雨、雪、霧且風小的天氣,用濾油機加熱電抗器本體,使之高于周圍溫度10度以上。
3) 附件安裝
套管安裝采用手拉葫蘆調整角度,在吊車桿頭掛倒向滑輪拉套管引線,防止引線根部受力或扭曲。各附件安裝應保證接觸面密封良好,螺栓緊固均勻。器身在相對濕度小于65%時,總的露空時間不應超過16小時。
4) 真空注油
安裝完畢后抽真空,保持時間不少于24小時,進行真空注油,注至距電抗器油箱頂部200mm處。
5) 補油、熱油循環
從儲油柜專用注油口補油,補至油面稍高于標準油面高度,供取油樣用。使用濾油機進行熱油循環48小時,靜止需72小時,至油樣試驗合格。
6) 整體密封試驗
從儲油柜呼吸器位置向膠囊內充0.03MPa干燥空氣,維持24小時,檢查應無滲漏。
……
詳情請下載附件:某變電站擴建安裝工程施工組織設計
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
