二、先張法預應力梁施工說明

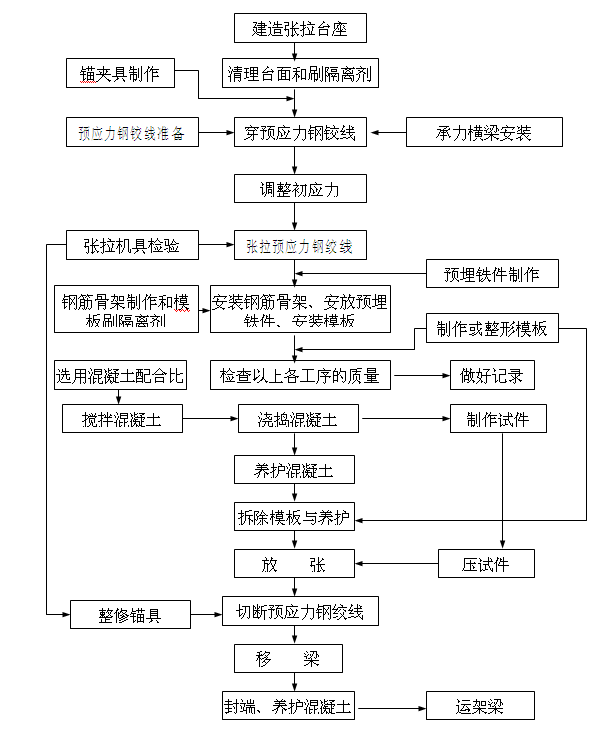

1、臺座測量放樣、平整場地、碾壓夯實,人工開挖墩式臺座基礎,綁扎鋼筋,澆筑墩式臺座混凝土,面層采用高標號砂漿抹面,人工打磨壓光。底模采用6mm鋼板,并固定于底座上。
2、鋼絞線鋪設鋪設前,按規范要求進行檢驗。鋼絞線要等長下料,用砂輪鋸切斷。在設計標明的鋼絞線失效長度上穿套硬塑料管,塑料管兩端用膠帶包裹嚴密,防止漏漿。
3、預應力張拉采用三橫梁一端多根張拉的施工方法,另一端固定,張拉力和伸長值雙控張拉施工。張拉前應根據鋼絞線的試驗彈性模量,計算鋼絞線的理論伸長值。
(1)初張拉:采用螺絲桿錨具,擰動端頭螺帽,調整預應力筋長度,使每根預應力筋受力均勻。檢查張拉設備的完整性,之后啟動油泵。初張拉一般施加10%的張拉應力,初張拉后,在預應力筋上選定適當位置作標記,作為量測伸長值的基點。
。2)正式張拉:兩臺千斤頂同步頂進,保持橫梁平行移動,使鋼絞線均勻受力,逐級加載至控制應力。
(3)錨固:測量、記錄鋼絞線的伸長值,并核對實測值與理論計算值的誤差,應控制在±6%以內,否則應查明原因及時調整。張拉滿足要求后,錨固預應力筋,千斤頂回油至零。
對于低松馳鋼絞線先張法預應力筋的張拉程序為:0→初應力→σcon (持荷2min)→σcon(錨固)。
詳情請下載附件:先張法預應力梁施工工藝圖及施工說明
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
