第一節 工程概況
2.1 簡況
xxx 市第四水廠水源工程
項目名稱:第四水廠水源工程
建設地點:xxx 農村
建設規模:設計供水能力為20 萬噸/日,一期建設規模為10 萬噸/日
承包方式:包工包料、包質量、包工期資源來源:企業自籌
建設單位:xxx 首創水務有限責任公司
設計單位:中國市政工程中南設計研究院
招標代理單位:xxx 市招投標事務所
招標文件要求的質量標準:合格
招標文件要求的工期:150 日歷天(必須在2005 年防汛部門規定的期限之前完工)
2.2 工程范圍
水源工程:取水鋼制頂管(直徑1.4m,單根長約800m,壁厚14mm,2 根),取水頭部、沉管、取水泵房、工藝設備管道安裝、預埋件(電氣工藝、管道防腐等)。
2.3 工程概況
四水廠工程占地119 畝,設計規模20 萬噸/日,一期建設10 萬噸/日。
其中水源工程概算投資為1460 萬元,包括頂鋼制管直徑1.4m 壁部、工藝管道安裝,電氣埋管等項目。
2.4 場地地形、地貌、地質構造、工程地質條件
2.4.1 地形、地貌
擬建場地地形起伏大,管道中軸線由西向東延伸至取水泵房為871.81m,穿越長江中一堤埂一稻田一村莊一土公路一塘溝一稻田等,2.10m,江底(ZK1 號孔)孔口標高為-8.76m,高差20.23m,管道軸線中部有一水塘分布,寬約21.00m,水面標高4.53m,水深約2.00m.其地貌單元屬長江河漫灘。
2.4.2 地質構造、工程地質
根據地質資料,其結構特征自上而下為:
第①層素菜填土(Qml):稻田中為耕植土,堤埂土為堤身填土,黃——黃灰——灰色,呈濕,松散——軟塑狀態,局部為可塑狀態(ZK4 號孔上部),層厚0.20——3.00m,層底標高4.33——4.90m,該層在擬建場地中主要分布于岸上鉆孔中。該層土質成為不均勻,壓密條件差。
第②層液泥質粉質粘土與粉細砂互層(Q4al):灰——青灰色,呈飽和,流——軟塑狀態。粉細砂呈薄層狀出現,有的地段與淤泥質粉質粘土呈交替層狀出現,厚度不均勻,一般2-5cm、10-20cm 不等。層厚2.10-16.20m,層底標高-2.70~-17.96m.擬建場地均有該層分布。該層屬高壓縮性土,承載能力低,屬微弱透水層。第③層粉細水長流砂(Q4al):青灰色,呈飽和,稍密狀態,含云母碎片,含量約占5%,層厚1.40-20.10m,層底標高-7.48~-38.06m.該層除岸上J6、J9、ZK10 三孔未見外,其它鉆孔均有分布。屬中等偏高壓縮性土,結構分析,無液化現象,屬弱透水層,具有一定的承載能力。
第④層中砂(Q4al):灰——灰黃,呈飽和,中密狀態,含云母碎片,層厚3.0-5.7m,層底標高-27.60-38.06m,該層僅在ZK1、ZK2、ZK3 鉆孔中分布。承載能力高,屬中等透水層。
第⑤層礫砂(Q4al):黃——淺黃色,呈飽和,密實狀態,主要成分為石英、燧石。含量礫石,呈橢圓狀,次棱角狀,徑2-10mm,含量10%,中粗砂徑為0.5-2mm,含量占60%以上,層底標高為31.10-41.76m,該層未揭穿,揭露最大厚度4.0m,僅見于水中ZK1、ZK2、ZK3 三個鉆孔的下部,承載能力較高,屬中等透水層,可作為樁端持力層。
2.4.3 地下水概況
擬建場地地下水,淺部土層主要為孔隙潛水類型,分布于岸上東部軟土分布區,溝超中,以大氣降水和地表水為補給來源。長江水位受季節悸變化而變動,最高洪水位可達11.58m(1998 年洪水位),勘察期間岸上地下水位0.70-2.69m,水位標高4.88-4.93m(鉆孔中),長江水位2.10-2.24m(現枯水季節)。
第一節 管理機構與部署
3.1 管理機構與部署
本工程中標后,為保證安全、優質、快速、經濟地完成施工任務,我集團公司將本工程列為重點工程項目,對本工程提供資金、設備、物資和技術的重點支持。抽調公司施工、科研等部門的精干人員,組建xxx 市第四水廠水源工程項目經理部,設項目經理1 人,項目副經理1 人,項目技術負責人1 人,全權負責工程施工管理。
項目經理部各職能部門分為:辦公室、工程技術部、物資設備部、安全質量部、財務部、試驗室。在項目經理的直接領導下負責承包對口的職能管理和相互協調。
施工作業層(隊伍)按專業劃分為頂管施工項目隊、取水泵房施工項目隊、取水頭部施工項目隊、鋼制卷管施工項目隊。各項目隊直屬部承包項目經理部領導,配置相關專業技術管理人員,共同創建一流服務,奉獻精品工程。

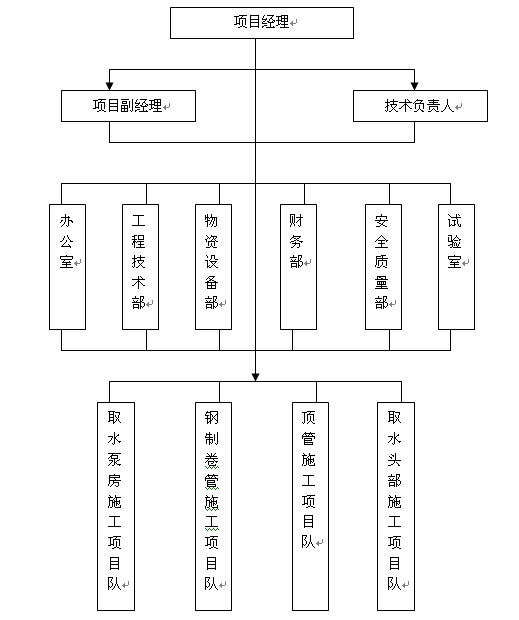

施工組織機構框圖見圖3,施工任務劃分見表3.
項目隊 | 施工內容 | 施工順序 |
取水泵房施工項目隊 | 取水泵房構筑物、建筑物、配電間房建、工藝管道、設備安裝調試 | 按照施工順序施工測量放線→基坑開挖和沉井墊層施工→第一次沉井制作和養護沉井下沉→沉井封底和養護→沉井底板施工→沉井接高到位→滿水試驗及基坑回填→上部和配電間房建施工→工藝管道和設備安裝調試 |
頂管施工項目隊 | 頂管工作井、頂管設備安裝調試、拆卸、管道安裝和頂進施工、防滲墻和管道的壓密注漿 | 按照工作井施工→頂管機械設備安裝→1#管頂管施工(2#管頂管施工)→防滲墻和管道的壓密注漿的施工順序組織施工 |
施工任務劃分表
更多詳情點擊下載附件:頂管工程施工組織設計方案
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
