網絡圖快速理解

2012-06-12 14:04  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  一、雙代號網絡圖6個時間參數的計算方法(圖上計算法)

  從左向右累加,多個緊前取大,計算最早開始結束;

  從右到左累減,多個緊后取小,計算最遲結束開始。

  緊后左上-自己右下=自由時差。

  上方之差或下方之差是總時差。

  計算某工作總時差的簡單方法:

  ①找出關鍵線路,計算總工期;

  ②找出經過該工作的所有線路,求出最長的時間

  ③該工作總時差=總工期-②

  二、雙代號時標網絡圖

  雙代號時標網絡計劃是以時間坐標為尺度編制的網絡計劃,以實箭線表示工作,以虛箭線表示虛工作,以波形線表示工作的自由時差。

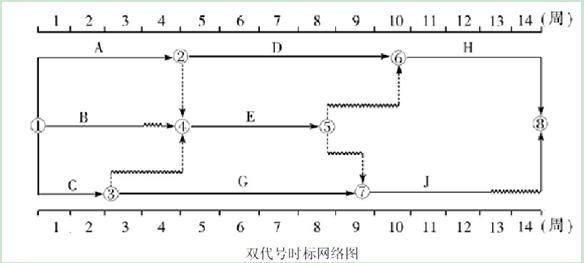

  雙代號時標網絡圖

  1、關鍵線路

  在時標雙代號網絡圖上逆方向看,沒有出現波形線的線路為關鍵線路(包括虛工作)。

  如圖中①→②→⑥→⑧

  2、時差計算

  1)自由時差雙代號時標網絡圖自由時差的計算很簡單,就是該工作箭線上波形線的長度。

  如A工作的FF=0,B工作的FF=1但是有一種特殊情況,很容易忽略。

  如上圖,E工作的箭線上沒有波形線,但是E工作與其緊后工作之間都有時間間隔,此時E工作的自由時差=E與其緊后工作時間間隔的最小值,即E的自由時差為1.

  2)總時差。

  總時差的簡單計算方法:

  計算哪個工作的總時差,就以哪個工作為起點工作(一定要注意,即不是從頭算,也不是從該工作的緊后算,而是從該工作開始算),尋找通過該工作的所有線路,然后計算各條線路的波形線的長度和,該工作的總時差=波形線長度和的最小值。

  還是以上面的網絡圖為例,計算E工作的總時差:

  以E工作為起點工作,通過E工作的線路有EH和EJ,兩條線路的波形線的和都是2,所以此時E的總時差就是2.再比如,計算C工作的總時差:通過C工作的線路有三條,CEH,波形線的和為4;CEJ,波形線的和為4;CGJ,波形線的和為1,那么C的總時差就是1.
