(二)加快的成倍節拍流水施工工期加快的成倍節拍流水施工工期T可按公式(2—6)計算:
T=(m+n‘-1)t+∑G十∑Z-∑C(2—6)
式中n‘——專業工作隊數目,其余符號如前所述。

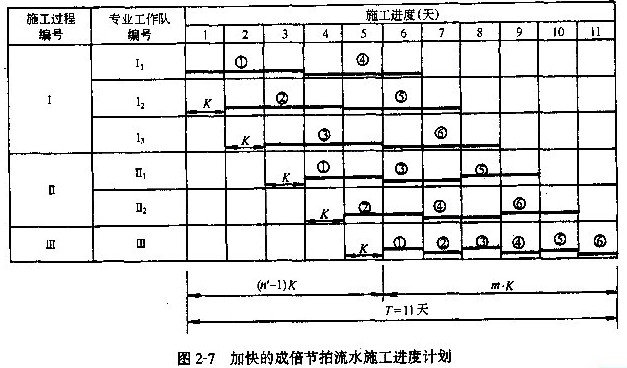

例如,某分部工程流水施工計劃如圖2-7所示。
在該計劃中,施工過程數目n=3;專業工作隊數目n‘=6;施工段數目n=6;流水步距K=1;組織間歇Z=0;工藝間歇G=0;
提前插入時間C=0。因此,其流水施工工期為:
T=(m+n‘-1)t+∑G十∑Z-∑C=(6+6-1)*1+0+0-0=11天;
建設工程教育網整理
