2012監理工程師學習輔導:流水施工原理
第二章 流水施工原理
第二節 有節奏流水施工
一、固定節拍流水施工
(一)固定節拍流水施工的特點
固定節拍流水施工是一種最理想的流水施工方式,其特點如下:
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務;
④各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。
(二)固定節拍流水施工工期
1.有間歇時間的固定節拍流水施工
所謂間歇時間,是指相鄰兩個施工過程之間由于工藝或組織安排需要而增加的額外等待時間,包括工藝間歇時間(Gj,j+1)
和組織間歇時間(Zj,j+1)。對于有間歇時間的固定節拍流水施工,其流水施工工期T可按公式(2—4)計算:
T=(n-1)t+∑G十∑Z十mt=(m+n-1)t+∑G十∑Z(2—4)

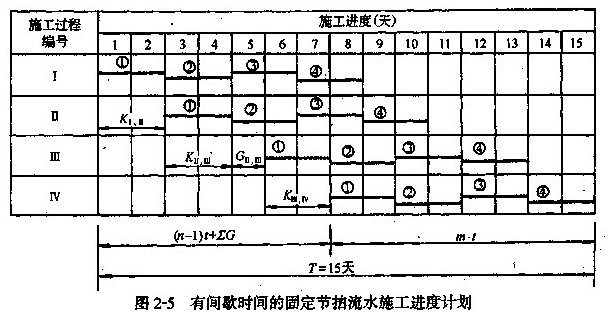

例如,某分部工程流水施工計劃如圖2-5所示。
2.有提前插入時間的固定節拍流水施工
所謂提前插入時間,是指相鄰兩個專業工作隊在同一施工段上共同作業的時間。在工作面允許和資源有保證的前提下,專
業工作隊提前插入施工,可以縮短流水施工工期。對于有提前插入時間的固定節拍流水施工,其流水施工工期T可按公式(2—5)
計算:
T=(m+n-1)t+∑G十∑Z-∑C(2—5)
式中符號如前所述。

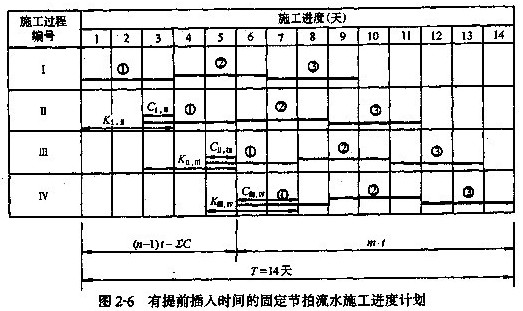

例如,某分部工程流水施工計劃如圖2-6所示
建設工程教育網整理

- ·國家注冊監理工程師報考條件你知道么?一起來看看
- ·《合同管理》備考資料:國際合同文本類型
- ·監理工程師《合同管理》備考資料:國際合同文本類型
- ·江蘇2019年監理工程師報名相關匯總信息
- ·2019年北京監理工程師報名相關匯總信息
- ·監理工程師備考資料你有了么?免費送給你~
- ·2019年天津監理工程師報名相關匯總信息
- ·監理工程師僅剩三個月時間如何學習效率高?
- ·監理工程師考試國際合同文本類型
- ·報考國家注冊監理工程師需要滿足哪些條件?
