2012一級建造師《建筑工程》課件資料(20)
熟悉成本控制方法在建筑裝飾裝修工程中的應用
案例
[背景資料]

某工程的計劃進度與實際進度如下表所示,表中粗實線表示計劃進度(進度線上方的數據為每周計劃完成工作預算成本),粗虛線表示實際進度(進度線上方的數據位每周實際發生成本)。假定各分項工程每周計劃完成總工程量和實際完成的總工程量相等,且進度勻速進展。
問題:
?。?)計算每周成本數據,并將結果填入下表中。
成本數據表(單位:萬元)
項目 | 成本數 | ||||
1 | 2 | 3 | 4 | 5 | |
每周擬完工程預算成本 | |||||
擬完工程預算成本累計 | |||||
每周已完工程實際成本 | |||||
已完工程實際成本累計 | |||||
每周已完工程預算投資 | |||||
已完工程預算成本累計 |
成本數據 | ||||||
1 | 2 | 3 | 4 | 5 | 6 | |

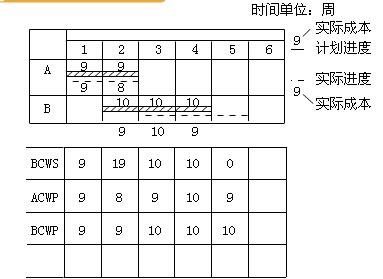

BCWS | 9 | 9+10=19 | 10 | 10 | 0 | |
累計 | 9 | 28 | 38 | 48 | 48 | |
ACWP | 9 | 8 | 9 | 10 | 9 | |
累計 | 9 | 17 | 26 | 36 | 45 | |
BCWS | 9 | 9 | 10 | 10 | 10 | |
累計 | 9 | 18 | 28 | 38 | 48 |
(2)分析第4周末的成本偏差CV和進度偏差SV
分析:
?。?)CV=BCWP-ACWP=(9+9+10+10)-(9+8+9+10)=2>0節約
SV=BCWP-BCWS=(9+9+10+10)-(9+19+10+10)=-10<0拖后
