2012年造價工程師《安裝》:工程施工技術(6)
(三)單斗挖土機施工
單斗挖土機是基坑(槽)土方開挖常用的一種機械。按其行走裝置的不同,分為履帶式和輪胎式兩種;按其工作裝置的不同,可以分為正鏟、反鏟、拉鏟和抓鏟四種;按其傳動裝置又可分為機械傳動和液壓傳動兩種。
當場地起伏高差較大、土方運輸距離超過1000m,且工程量大而集中時,可采用挖土機挖土,配合自卸汽車運土,并在卸土區配備推土機平整土堆。
1.正鏟挖土機
正鏟挖土機的挖土特點是;前進向上,強制切土。其挖掘力大,生產率高,能開挖停機面以內的I~Ⅳ級土,開挖大型基坑時需設下坡道,適宜在土質較好、無地下水的地區工作。
根據挖土機與運輸工具的相對位置不同,正鏟挖土和卸土的方式有以下兩種:正向挖土、側向卸土;正向挖土、后方卸土。
2.反鏟挖土機
反鏟挖土機的特點是:后退向下,強制切土。其挖掘力比正鏟小,能開挖停機面以下的I~Ⅲ級的砂土或黏土,適宜開挖深度4m以內的基坑,對地下水位較高處也適用。反鏟挖土機的開挖方式,可分為溝端開挖與溝側開挖。
3.拉鏟挖土機
拉鏟挖土機的挖土特點是:后退向下,自重切土。其挖掘半徑和挖土深度較大,能開挖停機面以下的I~Ⅱ級土,適宜開挖大型基坑及水下挖土。拉鏟挖土機的開挖方式基本與反鏟挖土機相似,也可分為溝端開挖和溝側開挖。
4.抓鏟挖土機
抓鏟挖土機的挖土特點是:直上直下,自重切土。其挖掘力較小,只能開挖I~Ⅱ級土,可以挖掘獨立基坑、沉井,特別適于水下挖土。
四、土石方填筑與壓實
?。ㄒ唬┨钪簩嵉氖┕ひ?/p>
?。?)填方的邊坡坡度,應根據填方高度、土的類別、使用期限及其重要性確定。永久性填方的邊坡坡度見表4.1.2.

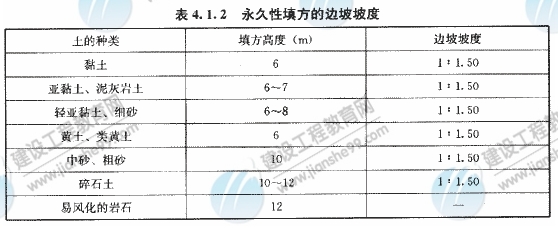

表4.1.2永久性填方的邊坡坡度
?。?)填方宜采用同類土填筑,如采用不同透水性的土分層填筑時,下層宜填筑透水性較大、上層宜填筑透水性較小的填料,或將透水性較小的土層表面做成適當坡度,以免形成水囊。
?。?)基坑(槽)回填前,應清除溝槽內積水和有機物,檢查基礎的結構混凝土達到一定的強度后方可回填。
?。?)填方應按設計要求預留沉降量,如無設計要求時,可根據工程性質、填方高度、填料類別、壓實機械及壓實方法等,同有關部門共同確定。
?。?)填方壓實工程應由下至上分層鋪填,分層壓(夯)實,分層厚度及壓(夯)實遍數,根據壓(夯)實機械、密實度要求、填料種類及含水量確定。
(二)土料選擇與填筑方法
為了保證填土工程的質量,必須正確選擇土料和填筑方法。
碎石類土、砂土、爆破石渣及含水量符合壓實要求的黏性土可作為填方土料。淤泥、凍土、膨脹性土及有機物含量大于8%的土,以及硫酸鹽含量大于5%的土均不能作填土。
填方土料為黏性土時,填土前應檢驗其含水量是否在控制范圍以內,含水量大的黏土不宜作填土用。
填方施工應接近水平的分層填土、分層壓實,每層的厚度根據土的種類及選用的壓實機械而定。應分層檢查填上壓實質量,符合設計要求后,才能填筑上層。當填方位于傾斜的地面時,應先將斜坡挖成階梯狀,然后分層填筑,以防填土橫向移動。
