2012一級建造師《市政工程》案例分析(10)

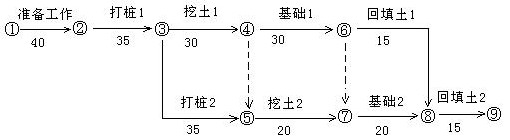

某市政工程,業主與監理、施工單位分別簽訂了工程監理合同和工程施工合同。施工單位編制的進度計劃符合合同工期要求,并得到了監理工程師批準。進度計劃如下圖(單位:d)所示。
施工過程中,發生了如下事件:
事件一:由于施工方法不當,打樁1工程施工質量較差,補樁用去20萬元,且打樁1作業時間由原來的35d延長到45d.
事件二:挖土2作業過程中,施工單位發現一個勘察報告未提及的大型暗濱,增加處理費用2萬元,且作業時間由原來的20d增加到25d.
事件三:基礎2施工完畢后,施工單位為了搶時間,自檢之后,馬上進行回填土2施工?;靥钔?施工到一半時,監理工程師要求挖開重新檢查基礎2質量。
問題:
1.計算網絡計劃總工期,并寫出網絡計劃中的關鍵工作。
2.事件一、事件二發生后,施工單位可索賠的費用和工期各為多少?說明理由。
3.事件三中,監理工程師要求施工單位挖開回填土進行基礎檢查的理由是什么?
答案:
1.網絡計劃總工期:170d.
本網絡計劃的關鍵工作:準備工作、打樁1、挖土1、基礎1、基礎2、回填土2(①→②→③→④→⑥→⑦→⑧→⑨)。
2.事件一:工期不可索賠;費用不可索賠。
原因:施工方法不當導致,是施工單位責任。
事件二:費用可索賠2萬;工期不可賠償。
原因:事件發生是由于勘察報告不正確,屬建設單位責任。挖土2不在關鍵線路上,作業時間延長時間沒有超過總時差,沒有影響總工期。
3.事件三中,監理工程師要求施工單位挖開回填土進行基礎檢查的理由:隱蔽工程隱蔽前,施工單位應通知監理單位檢查驗收,未經監理工程師簽字(同意或確認),施工單位不得進行下一道工序施工,監理工程師有權要求施工單位挖開回填土檢查。


- ·【免費】4月20-21日一建面授體驗課,與四大老師零距離
- ·零基礎大齡門外漢千字分享直達一建的報考策略和備考方法
- ·一級建造師工程法規每日一練:施工許可證和開工報告(12.5)
- ·學員一年直達造價工程師考試的經驗分享
- ·住建部:一級建造師執業資格考試大綱(2018年版)
- ·一建考試市政實務每日一練:瀝青混合料面層施工(11.12)
- ·一建考試水利每日一練:質量事故分類與報告內容(2018.11.10)
- ·一建考試法規每日一練:行政責任的種類及承擔方式(2018.11.10)
- ·一級建造師建筑實務每日一練:結構的適用性要求(11.8)
