2011年造價工程師《理論與法規》教材講解(3)
7. 確定網絡計劃的關鍵線路
?。?)利用關鍵工作確定關鍵線路。如前所述,總時差最小的工作為關鍵工作。將這些關鍵工作相連,并保證相鄰兩項關鍵工作之間的時間間隔為零而構成的線路就是關鍵線路。
(2)利用相鄰兩項工作之間的時間間隔確定關鍵線路。從網絡計劃的終點節點開始,逆著箭線方向依次找出相鄰兩項工作之間時間間隔為零的線路就是關鍵線路。
在網絡計劃中,關鍵線路可以用粗箭線或雙箭線標出,也可以用彩色箭線標出。

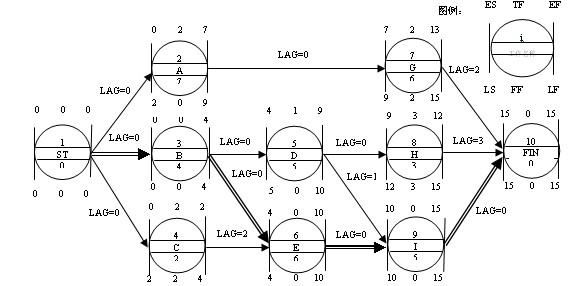

單代號網絡計劃時間參數的計算示例如圖4.5.11所示。
圖4.5.11 單代號網絡計劃
[例]在網絡計劃中,A工作的總時差為3,A 共有三個緊后工作BCD,工作B的最早開工時間和最遲開工時間分別為21和22,工作C的最早完工時間和最遲完工時間分別為23和25,工作D的最早開工時間和最遲開工時間分別為21和23,則工作A 的自由時差為( )。
A.1
B.2
C.3
D.4
答案:A
思路:設A和BCD三個工作的時間間隔分別為LAG1,LAG2,LAG3,則3=MIN(LAG1+1,LAG2+2,LAG3+2),則MIN(LAG1,LAG2,LAG3)=1
