監理工程師《進度控制》第三章重點解析(1)
重要知識點與典型題型解析
一、普通雙代號網絡計劃
習題部分
1.在工程網絡計劃中,某項工作的最遲完成時間與最早完成時間的差值為該工作的( B )。
A.自由時差
B.總時差
C.時間間隔
D.時距

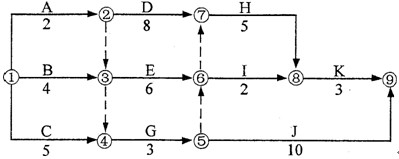

2.某工程雙代號網絡計劃如下圖所示,其關鍵線路有( C )條。
A.1
B.2
C.3
D.4

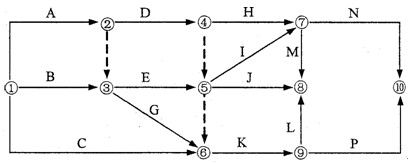

3.某分部工程雙代號網絡計劃如下圖所示,圖中的錯誤有( BD )。
A.工作代號重復
B.節點編號有誤
C.多個起點節點
D.多個終點節點
E.存在循環回路

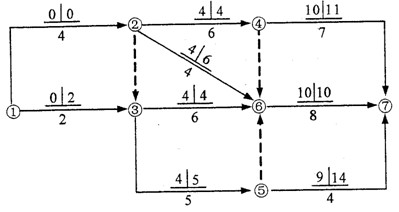

4.某工程雙代號網絡計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明(ABC )。
A.工作1~3的總時差與自由時差相等
B.工作2~4和工作3~6均為關鍵工作
C.工作2~6的總時差與自由時差相等
D.工作3~5的總時差與自由時差相等
E.工作4~7與工作5~7的自由時差相等
二.雙代號時標網絡計劃

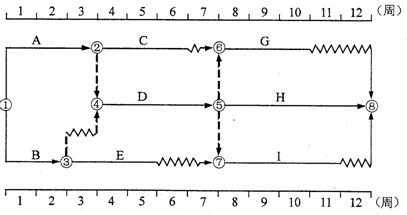

1.某工程雙代號時標網絡計劃如下圖所示,其中工作B的總時差為( B )周。
A.0
B.1
C.2
D.3
2.在上題所示的雙代號時標網絡計劃中,如果A.E.G三項工作共用一臺施工機械而必須順序施工,則該施工機械在現場的最小閑置時間為( A )周。
A.1
B.2
C.3
D.4
建設工程教育網整理

- ·學員分享:只要努力你也可以直達一建、造價、監理考試
- ·435分高分直達監理考試 看看學霸怎樣學習
- ·一次直達監理考試學員 給備考考生的六條建議
- ·強制實施監理的工程范圍-建設工程基本理論和法規考點
- ·初次備考監理工程師你必須要讀的十條注意事項
- ·建設質量控制考點:深化設計的協調管理
- ·建設質量控制考點:單位、分部、分項工程和檢驗批的劃分(重點)
- ·建設質量控制考點:市場采購設備的質量控制要點
- ·建設質量控制考點:施工過程及驗收
- ·建設質量控制考點:建設工程施工許可
