監理工程師《進度控制》第六章重點解析(6)
三、掌握工程延期事件的處理程序、原則和方法
工程延期的申報與審批
工程延期的審批程序
工程延期的審批程序如圖6-7所示。

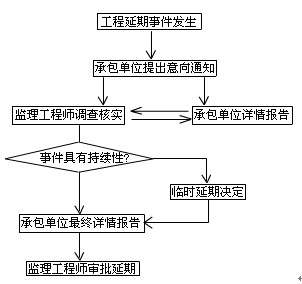

圖6-7 工程延期的審批程序
當工程延期事件發生后,承包單位應在合同規定的有效期內以書面形式通知監理工程師(即工程延期意向通知),以便于監理工程師盡早了解所發生的事件,及時作出一些減少延期損失的決定。隨后,承包單位應在合同規定的有效期內(或監理工程師可能同意的合理期限內)向監理工程師提交詳細的申述報告(延期理由及依據)。監理工程師收到該報告后應及時進行調查核實,準確地確定出工程延期時間。
當延期事件具有持續性,承包單位在合同規定的有效期內不能提交最終詳細的申述報告時,應先向監理工程師提交階段性的詳情報告。監理工程師應在調查核實階段性報告的基礎上,盡快作出延長工期的臨時決定。臨時決定的延期時間不宜太長,一般不超過最終批準的延期時間。
待延期事件結束后,承包單位應在合同規定的期限內向監理工程師提交最終的詳情報告。監理工程師應復查詳情報告的全部?jī)?nèi)容,然后確定該延期事件所需要的延期時間。
監理工程師在作出臨時工程延期或最終工程延期批準或最終工程延期批準之前,均應與業主和承包單位進行協商。
?。ㄈ┕こ萄悠诘膶徟瓌t
監理工程師在審批工程延期時應遵循下列原則:
1.合同條件
導致工期拖延的原因確實屬于承包單位自身以外的,否則不能批準為工程延期。
2.影響工期
發生延期事件的工程部位,無論其是否處在施工進度計劃的關鍵線路上,只有當所延長的時間超過其相應的總時差而影響到工期時,才能批準工程延期。
3.實際情況
建設工程教育網整理


- ·學員分享:只要努力你也可以直達一建、造價、監理考試
- ·435分高分直達監理考試 看看學霸怎樣學習
- ·一次直達監理考試學員 給備考考生的六條建議
- ·強制實施監理的工程范圍-建設工程基本理論和法規考點
- ·初次備考監理工程師你必須要讀的十條注意事項
- ·建設質量控制考點:深化設計的協調管理
- ·建設質量控制考點:單位、分部、分項工程和檢驗批的劃分(重點)
- ·建設質量控制考點:市場采購設備的質量控制要點
- ·建設質量控制考點:施工過程及驗收
- ·建設質量控制考點:建設工程施工許可
