2011一級建造師《項目管理》備考習題(三)
1.FIDIC合同條件所規定的工程支付中,屬于暫付費用的是( )。
A.保留金、工程變更費用、業主索賠費用
B.遲付款利息、業主索賠費用
C.動員預付款、材料預付款、保留金
D.工程變更費用、成本增減費用
2.成本控制工作的一般步驟是( )。
A.檢查一分析比較一預測—糾偏
B.比較—分析—預測—糾偏—檢查
C.預測—比較一分析一檢查糾偏
D.預測—檢查一分析一比較一糾偏
3.工程計劃工程量3000m3,計劃成本15元/m3,實際完成工程量2500m3,實際成本20元/m3,則該分項工程的施工進度偏差為( )。
A.拖后7500元
B.提前7500元
C.拖后12500元
D.提前12500元
4.為施工成本分析提供依據的各種核算中,( )的范圍是最廣的。
A.會計核算
B.統計核算
C.動態核算
D.業務核算
5.成本偏差分析可采用不同的表達方法,常用的有( )。
A.橫道圖法、表格法和曲線法
B.網絡圖法、橫道圖法和表格法
C.比較法、幽素分析法和差額計算法
D.網絡圖法、表格法和曲線法
6.工程項目的業主和參與方都有進度控制的任務,各方( )。
A.控制的目標相同,但控制的時間范疇不同
B.控制的目標不同,但控制的時間范疇相同
C.拄制的目標和時間范疇均相同
D.控制的目標和時間范疇各不相同
7.論證建設工程項目總進度目標時,需要進行:①編制各層進度計劃;②項目的工作編碼;③進度計劃系統的結構分析等項工作。對上述工作而言,正確的工作步驟是( )。
A.①一②一③
B.②一①一③
C.②一③—①
D.③一②一①
8.施工程在進行基層和面層施工時,為了給面層鋪設提供工作面和工作條件,需待基層鋪設一定時間后才能進行面層攤鋪,這種時間間隔是( )時距。
A.STS
B.FTF
C.STF
D.FTS
9.下列各項措施中,( )是建設工程項目進度控制的技術措施。
A.確定各類進度計劃的審批程序
B.選擇工程承發包模式
C.優選項目設計、施工方案
D.選擇合理的合同結構

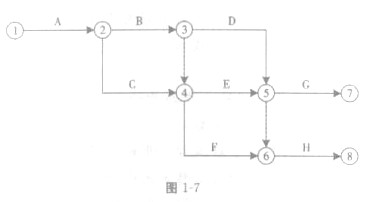

10.某工程單目標雙代號網絡計劃如圖1—7所錄,圖中錯誤的是( )。
A.有多個起點節點
B.有多個終點節點
C.有雙向箭頭連線
D.有循環回路
