咨詢工程師《方法與實務》案例2:項目進度管理

2011-03-11 10:49  來源:  字體:  打印 收藏

  2.第二題

  [背景資料]

  某工程網絡圖計劃如下,計劃工期16個月。

  各工作時間~費用關系如下:

工作 正常持續時間(月) 最短持續時間(月) 費用率(萬元/月)
A 4 4 ——
B 3 3 ——
C 4 1 4
D 5 2 8
E 8 5 2
F 3 2 5

  當計劃實施到第4各月末時檢查發現,工作B已經完成,工作A尚需要3各月才能完成。

 ?。ǘ﹩栴}

  1.工作A的實際進度拖延后對總工期有何影響?為什么?

  2.如果工作A的實際進度拖后對總工期產生影響,為保證該工程按原計劃工期完成,在不改變工作間邏輯關系的前提下,用費用優化的純壓縮法,給出直接費用增加最少的調整方案,并簡要寫出調整過程。

 ?。ㄈ┐痤}要點

  1.將影響總工期3個月,因為A是關鍵工作。

  2.用切割法編制第四個月末的剩余網絡計劃如下圖所示。

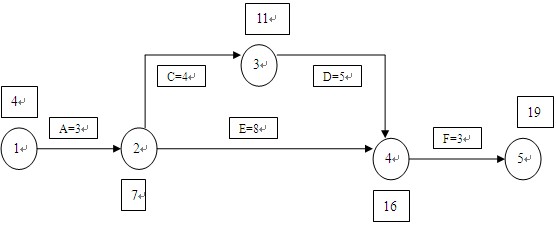

  關鍵線路:①→②→③→④→⑤。按費用優化的純壓縮法準則,選擇費用率最低的關鍵工作進行壓縮。

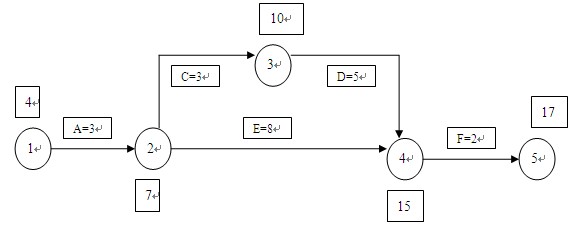

 ?。?)第一次優化。可壓縮的工作有C.D.F.選擇費用率最低的工作C進行壓縮,將其壓縮1個月,增加費用4萬元,計算工期為18個月。關鍵線路:①→②→③→④→⑤和①→②→④→⑤。見下圖。

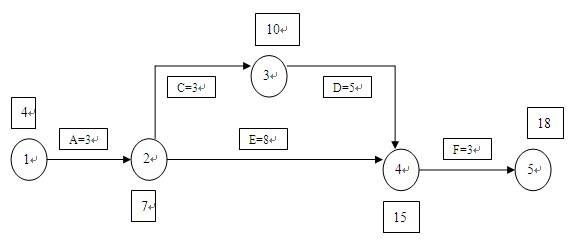

  (2)第二次優化??蓧嚎s的工作有C.D.E.F.選擇費用率最低的工作F進行壓縮,將其壓縮1個月,增加費用5萬元,計算工期為17個月。關鍵線路:①→②→③→④→⑤和①→②→④→⑤。見下圖。

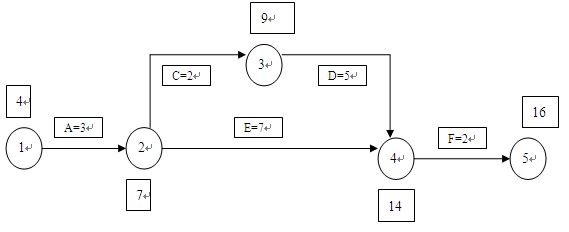

 ?。?)第三次優化??蓧嚎s的工作有C.D.E.選擇費用率最低的工作C和E進行壓縮,將其各壓縮1個月,增加費用6萬元,計算工期為16個月,已經滿足要求。

  補充說明:

  工期優化包括兩類方法:

 ?。ㄒ唬┙M織平行作業和平行交叉作業

  1.將串聯工序改為平行作業

  2.將串聯工序改為平行交叉作業

 ?。ǘ┛s短關鍵工作的歷時

  可以從資源、組織、技術等三個方面采取措施。

  1.公共工序原則

  2.潛力最大原則

  3.代價最小原則

  (1)縮短工作歷時后對質量和安全影響最小。

 ?。?)資源配置方便。

  (3)費用率最小。

  [參考文獻]:本案例涉及工程項目工期優化,詳見《工程項目組織與管理》第九章,P231.

 建設工程教育網整理
