  3.第三題

  [背景資料]

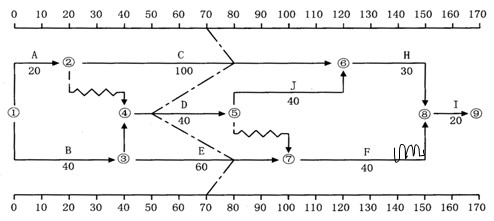

  已知某工程項目的時標網絡圖計劃如下圖所示。

  [問題]

  1.工作E的總時差及自由時差各為多少天?

  工作E的總時差為10天,自由時差為0天。

  2.指出網絡計劃的關鍵路線。

  網絡計劃的關鍵路線為:①→②→⑥→⑧→⑨和①→③→④→⑤→⑥→⑧→⑨。

  3.工程進展到70天下班時檢查,發現工作A.B已經完成,而工作C.D.E分別需要40天、30天、20天才能完成,試繪制實際進度前鋒線,分析工作C.D.E的實際進度與計劃進度的偏差及影響。

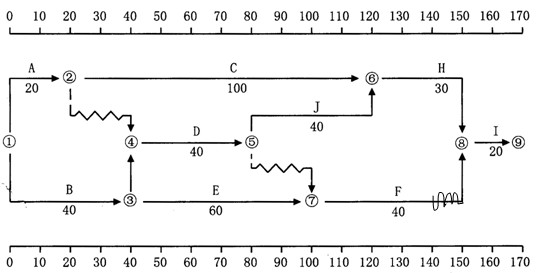

  實際進度前鋒線如下。

  分析工作C.D.E的實際進度與計劃進度的偏差及影響如下:

 ?。?)工作C實際進度比原計劃提前10天。

 ?。?)工作D實際進度比原計劃拖后20天。因為它是關鍵工作,總時差和自由時差均為0,所以將使工期拖后20天,并將使其緊后工作J的最早開始時間往后推遲20天。

  (3)工作E實際進度比原計劃提前10天。

  [參考文獻]:本案例涉及工程項目前鋒線比較法,詳見《工程項目組織與管理》第九章,P243.

 建設工程教育網整理

為您推薦

閱讀排行

更多
招生方案

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
北辰区| 通许县| 镇坪县| 宝山区| 清远市| 怀来县| 五峰| 万安县| 化隆| 亚东县| 隆昌县| 天水市| 绵竹市| 鞍山市| 凌海市| 清水河县| 贺兰县| 泽州县| 长海县| 抚州市| 北票市| 鞍山市| 丰县| 和顺县| 陆丰市| 时尚| 从化市| 上思县| 城口县| 门源| 聂拉木县| 浦江县| 聂荣县| 万载县| 乐安县| 台中县| 日照市| 郁南县| 榆林市| 贡嘎县| 绥化市|
