咨詢工程師考試輔導資料:偏差分析的表達方法
偏差分析可以采用不同的表達方法,常用的有橫道圖法、表格法和曲線法。
1.橫道圖法

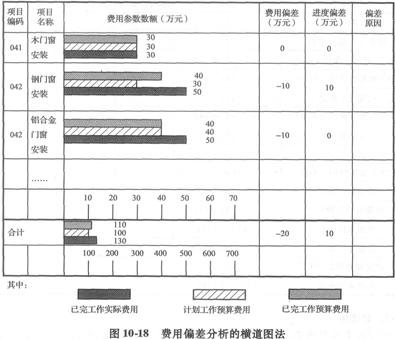

用橫道圖法進行費用偏差分析,是用不同的橫道標識已完工作預算費用(BCWP)、計劃工作預算費用(BCWS)和已完工作實際費用(ACWP),橫道的長度與其金額成正比例。見圖10—18.
橫道圖法具有形象、直觀、一目了然等優點,它能夠準確表達出費用的絕對偏差,而且能一眼感受到偏差的嚴重性。但這種方法反映的信息量少,一般在項目的較高管理層應用。
2.表格法
表格法是進行偏差分析最常用的一種方法。它將項目編號、名稱、各費用參數以及費用偏差數綜合歸納入一張表格中,并且直接在表格中進行比較。由于各偏差參數都在表中列出,使得費用管理者能夠綜合地了解并處理這些數據。
用表格法進行偏差分析具有如下優點。
(1)靈活、適用性強。可根據實際需要設計表格,進行增減項。
(2)信息量大。可以反映偏差分析所需的資料,從而有利于費用控制人員及時采取針對性措施,加強控制。
(3)表格處理可借助于計算機,從而節約大量數據處理所需的人力,并大大提高速度。
3.曲線法

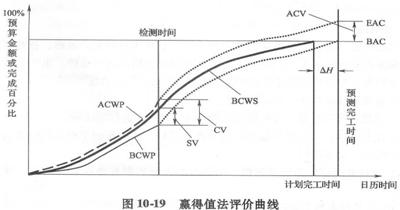

在項目實施過程中,以上三個參數可以形成三條曲線,即計劃工作預算費用(BCWS)、已完工作預算費用(BCWP)、已完工作實際費用(ACWP)曲線,如圖10-19所示。
圖中:CV=BCWP-ACWP,由于兩項參數均以已完工作為計算基準,所以兩項參數之差,反映項目進展的費用偏差。
SV=BCWP-BCWS,由于兩項參數均以預算值(計劃值)作為計算基準,所以兩者之差,反映項目進展的進度偏差。
采用贏得值法進行費用、進度綜合控制,還可以根據當前的進度、費用偏差情況,通過原因分析,對趨勢進行預測,預測項目結束時的進度、費用情況。圖中:
BAC(BudSet At Completion)——項目完工預算,指編計劃時預計的項目完工費用。
EAC(Estimate At Completion)——預測的項目完工估算,指計劃執行過程中根據當前的進度、費用偏差情況預測的項目完工總費用。
ACV(At Completlon Variance)——預測項目完工時的費用偏差;
ACV=BAC-EAC (10-47)
