知識點:橋梁上部結構懸臂拼裝施工


懸臂施工法拼裝
1.概述
懸臂拼裝施工包括塊件的預制、運輸、拼裝及合龍。它與懸澆施工具有相同的優點,不同之處在于懸拼以吊機將預制好的梁段逐段拼裝。
懸臂拼裝施工具備以下優點:
(1)梁體的預制可與橋梁下部構造施工同時進行,平行作業縮短了建橋周期。
(2)預制梁的混凝土齡期比懸澆法的長,從而減少了懸拼成梁后混凝土的收縮和徐變。
(3)預制場或工廠化的梁段預制生產利于整體施工的質量控制。
2.懸拼法施工方法
梁段預制方法分長線法及短線法。

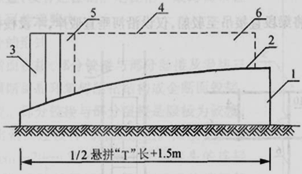

長線法臺座

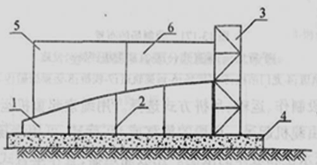

短線法臺座
1-短線臺座;2-可調底座;3-封閉式端模;4-基礎;
5-配筑梁段;6-待澆梁段
(1)長線法,組成梁體的所有梁段均在固定臺座上的活動模板內澆筑且相鄰段的拼合面應相互貼合澆筑,縫面澆筑前涂抹隔離劑,以利脫模。優點是由于臺座固定可靠,成橋后梁體線性較好,缺點是占地較大,地基要求堅實,混凝土的澆筑和養護移動分散。
(2)短線法,梁段在固定臺座能縱移的模內澆筑。待澆梁段一端設固定模架,另一端為已澆梁段(配筑梁段),澆畢達到強度后運出原配筑梁段,達到要求強度梁段為下一待澆段配筑,如此周而復始,臺座僅需3個梁段長。優點是場地較小,澆筑模板及設備基本不需要移機,可調的底、側模便于平豎曲線梁段的預制,缺點是精度要求高,施工要求嚴,施工周期相對較長。
(3)長線法施工工序:預制場、存梁區布置→梁段澆筑臺座準備→梁段澆筑→梁段吊運存放、修整→梁段外運→梁段吊拼。
3.梁段的拼接施工
(1)墩頂梁段(0號塊)可采用現澆或預制施工。如采用現澆施工時,具體要求與懸臂澆筑施工相同;如墩頂梁段采用預制吊裝方案,可采用大型浮吊或架橋機吊裝就位,作為基準塊的0號塊安裝時必須精確就位,可采用能進行三向調整的滑移裝置來實現。
220
(2)采用懸臂拼裝法修建預應力混凝土連續梁或預應力混凝土懸臂梁橋時,應先將梁、墩臨時錨固或在墩頂兩側設立臨時支承。
(3)采用懸臂吊機、架橋機、纜索、浮吊懸拼安裝時,應按施工荷載進行強度、剛度、穩定驗算,使安全系數滿足要求。施工注意事項如下:
?、賶K件起吊安裝前,應對起吊設備進行全面的安全技術檢查,并按設計荷載的60%、100%、130%分別進行起吊試驗。
?、诘鯔C重應符合設計要求,應注意吊機的定位和錨固,經檢查符合要求后再進行起吊拼裝。
③橋墩兩側塊件宜對稱起吊,以保證橋墩兩側平衡受力。
?、軕?yīng)在施工前繪制主梁安裝撓度變化曲線,懸臂拼裝過程中應隨時觀測橋軸線安裝撓度曲線的變化情況,并與設計值進行對比,遇到較大誤差時應及時處理,以便控制塊件的安裝高程。
(4)各塊件間的接縫施工應按設計規定辦理。采用濕接縫拼接的塊件,濕接縫混凝土應采用微膨脹混凝土。采用膠接縫拼裝的塊件,預應力管道口宜采取密封措施。
(5)采用膠接縫拼裝的塊件,涂膠前應就位試拼。粘膠劑一般采用環氧樹脂,使用前應經過試驗,符合設計要求方可使用。
4.張拉封錨和體系轉換
(1)塊件拼裝完畢(檢查合格)后張拉預應力束時,應注意下列事項:
?、倌z接塊件拼裝完畢,經檢查合格后,即可張拉臨時預應力束進行塊件擠壓。
②濕接縫塊件應待混凝土強度達到設計要求才能張拉預應力束。
③當氣溫在0℃以下、風力在5級以上時,不宜進行張拉。
(2)每對塊件拼裝完畢并張拉后,應立即封錨壓漿。
(3)體系轉換及相關預應力張拉順序按設計要求進行。
5.懸拼測量及撓度觀測
控制每節箱梁施工中的中軸線及標高,監測施工過程中各塊箱梁的撓度變化情況,并不斷進行調整。應力的跟蹤測量應與懸澆施工要求相同。
建設工程教育網2019年二級建造師新課已開通,網??偨Y(jié)多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念。高效備戰2019年二級建造師考試,打造零基礎全科直達方案,全新課程套餐,快速進步,取證必修課!
相關推薦:
全國2018年二級建造師合格證書領取時間及公告匯總


- 2026二建《工程法規》新教材變動已整理,教材變動約8%
- 2026二建《施工管理》新教材變動出爐!教材變動約5%
- 2026二建《機電實務》新教材變動出爐!教材變動約20%
- 2026二建《市政實務》新教材變動出爐!教材變動約6%
- 2026二建《公路實務》新教材變動出爐!教材變動約4%
- 2026二建《建筑實務》新教材變動出爐!教材變動約10%
- 2026年二級建造師教材正式上市!立即獲取教材專業解析
- 青海關于公布2025年度二級建造師執業資格考試合格標準的通知
- 2025年浙江省二級建造師執業資格考試合格證明已上線
- 關于2025年度湖北省二級建造師證書辦理通知
