知識點:預應力混凝土施工技術
本條文以橋梁工程為主介紹有粘結預應力混凝土施工技術。

一、預應力混凝土配制與澆筑
(一)配制
(1)預應力混凝土應優先采用硅酸鹽水泥、普通硅酸鹽水泥,不宜使用礦渣硅酸鹽水泥,不得使用火山灰質硅酸鹽水泥及粉煤灰硅酸鹽水泥。粗骨料應采用碎石,其粒徑宜為5~25mm。(2009年試題)
(2)混凝土中嚴禁使用含氯化物的外加劑及引氣劑或引氣型減水劑。
(3)從各種材料引入混凝土中的氯離子總含量(折合氯化物含量)不宜超過水泥用量的0.06%。超過0.06%時,宜采取摻加阻銹劑、增加保護層厚度、提高混凝土密實度等防銹措施。
(二)澆筑
(1)澆筑混凝土時,對預應力筋錨固區及鋼筋密集部位,應加強振搗。
(2)對先張構件應避免振動器碰撞預應力筋,對后張構件應避免振動器碰撞預應力筋的管道。

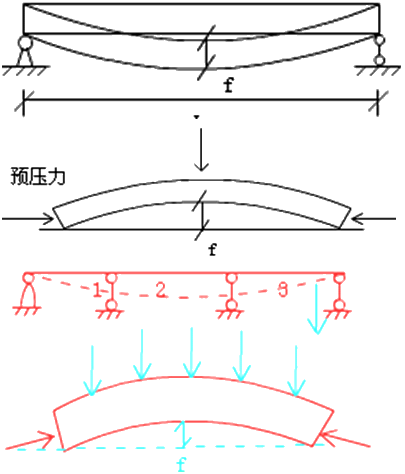

二、預應力張拉施工
(一)基本規定

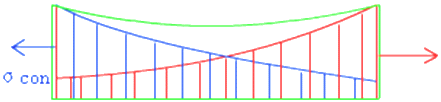

(1)預應力筋采用應力控制方法張拉時,應以伸長值進行校核。實際伸長值與理論伸長值的差值應符合設計要求;設計無規定時,實際伸長值與理論伸長值之差應控制在6%以內。否則應暫停張拉,待查明原因并采取措施后,方可繼續張拉。

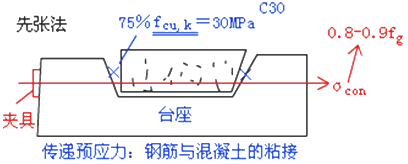

(二)先張法預應力施工
(1)預應力筋連同隔離套管應在鋼筋骨架完成后一并穿入就位。就位后,嚴禁使用電弧焊對梁體鋼筋及模板進行切割或焊接。隔離套管應堵嚴。
預應力筋種類
|
張拉程序
|
鋼筋
|
0→初應力→1.05σcon→0.9σcon→σcon(錨固)
|
鋼絲、鋼絞線
|
0→初應力→1.05σcon(持荷2min) →0→σcon(錨固)
|
對于夾片式等具有自錨性能的錨具:
普通松弛力筋0→初應力→1.03σcon(錨固) 低松弛力筋0→初應力→σcon(持荷2min錨固) |
注:①表中σcon為張拉時的控制應力值,包括預應力損失值;
②張拉鋼筋時,為保證施工安全,應在超張拉放張至0.9σcon時安裝模板、普通鋼筋及預埋件等。
(2)張拉過程中,預應力筋的斷絲、斷筋數量不得超過下表的規定。
預應力筋種類
|
項目
|
控制值
|
鋼筋
|
斷筋
|
不允許
|
鋼絲、鋼絞線
|
同一構件內斷絲數不得超過鋼絲總數的
|
1%
|
(3)放張預應力筋時混凝土強度必須符合設計要求,設計未規定時,不得低于強度設計值的75%。(2010年試題)放張順序應符合設計要求,設計未規定時,應分階段、對稱、交錯地放張。放張前,應將限制位移的模板拆除。

(三)后張法預應力施工
1.預應力管道安裝應符合下列要求:
(1)管道應留壓漿孔與溢漿孔;曲線孔道的波峰部位應留排氣孔;在最低部位宜留排水孔。(2011年試題)
2.預應力筋安裝應符合下列要求:
(1)混凝土采用蒸汽養護時,養護期內不得裝入預應力筋。
3.預應力筋張拉應符合下列要求:
(1)混凝土強度應符合設計要求,設計未要求時,不得低于強度設計值的75%。
(2)預應力筋張拉端的設置應符合設計要求。當設計未要求時,應符合下列規定:
曲線預應力筋或長度大于等于25m的直線,預應力筋,宜在兩端張拉;長度小于25m的直線預應力筋,可在一端張拉。
(3)預應力筋的張拉順序應符合設計要求。當設計無要求時,可采取分批、分階段對稱張拉。宜先中間,后上、下或兩側。

(5)預應力筋張拉程序應符合下表的規定。
預應力筋種類
|
張拉程序
|
|
鋼絞線束
|
對于夾片式等有自錨性能的錨具
|
普通松弛力筋0→初應力→1.03σcon(錨固)
低松弛力筋0→初應力→σcon(持荷2min錨固) |
其他錨具
|
0→初應力→1.05σcon(持荷2min)→σcon(錨固)
|
|
鋼絲束
|
對于夾片式等有自錨性能的錨具
|
普通松弛力筋0→初應力→1.03σcon(錨固)
低松弛力筋0→初應力→σcon(持荷2min錨固) |
其他錨具
|
o→初應力→1.05σcon(持荷2min)→0→σcon(錨固)
|
|
精軋螺紋鋼筋
|
直線配筋時
|
0→初應力→σcon(持荷2min錨固)
|
曲線配筋時
|
0→σcon(持荷2min) →0(上述程序可反復幾次)→初應力→σcon(持荷2min錨固)
|
注:①表中σcon為張拉時的控制應力值,包括預應力損失值;
②梁的豎向預應力筋可一次張拉到控制應力,持荷5min錨固。
(6)張拉過程中預應力筋斷絲、滑絲、斷筋的數量不得超過下表的規定。
后張法預應力筋斷絲、滑絲、斷筋控制值表
預應力筋種類
|
項目
|
控制值
|
鋼絲束、鋼絞線束
|
每束鋼絲斷絲、滑絲
|
1絲
|
每束鋼絞線斷絲、滑絲
|
1絲
|
|
每個斷面斷絲之和不超過該斷面鋼絲總數的
|
1%
|
|
鋼筋
|
斷筋
|
不允許
|
注:①鋼絞線斷絲系指單根鋼絞線內鋼絲的斷絲;
(四)孔道壓漿(2010年試題)
(1)預應力筋張拉后,應及時進行孔道壓漿,多跨連續有連接器的預應力筋孔道,應張拉完一段灌注一段。孔道壓漿宜采用水泥漿。水泥漿的強度應符合設計要求,設計無要求時不得低于30MPa。
(2)壓漿后應從檢查孔抽查壓漿的密實情況,如有不實,應及時處理。壓漿作業,每一工作班應留取不少于3組砂漿試塊,標養28d,以其抗壓強度作為水泥漿質量的評定依據。
(3)壓漿過程中及壓漿后48h內,結構混凝土的溫度不得低于5℃,否則應采取保溫措施。當白天氣溫高于35℃時,壓漿宜在夜間進行。
(4)埋設在結構內的錨具,壓漿后應及時澆筑封錨混凝土。封錨混凝土的強度等級應符合設計要求,不宜低于結構混凝土強度等級的80%,且不低于30MPa。
(5)孔道內的水泥漿強度達到設計規定后方可吊移預制構件;設計未要求時,應不低于砂漿設計強度的75%。
【例題】后張法預應力施工中,預應力筋張拉后應及時進行孔道壓漿,下列關于孔道壓漿說法錯誤的是( )。(2007年試題)
A.當白天氣溫高于35℃時,壓漿宜在夜間進行
B.壓漿完成24小時以后,結構混凝土的溫度可以低于5℃
C.壓漿作業每一工班應留取不少于3組砂漿試塊,標養28天
D.水泥漿的強度應符合設計要求,設計無要求時不得低于30MPa
『正確答案』B
『答案解析』本題考查的是預應力張拉施工。壓漿過程中及壓漿后48h內,結構混凝土的溫度不得低于5℃,否則應采取保溫措施。當白天氣溫高于35℃時,壓漿宜在夜間進行。
【例題】關于預應力鋼絞線張拉的說法,錯誤的是( )。(2016年試題)
A.構件混凝土強度不得低于設計值的75%
B.當設計無要求時,張拉順序可采用對稱張拉
C.長20m梁直線預應力鋼絞線可采用一端張拉方式
D.工作人員可站在張拉千斤頂后面隨時觀察張拉情況
『正確答案』D
『答案解析』本題考查的是現澆預應力(鋼筋)混凝土連續梁施工技術。通過常識可以判斷出張拉時,千斤頂后不允許站人。參見教材P51。
