施工質量問題和事故的劃分及處理:二建考試機電工程

2018-11-13 14:44  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  施工質量問題和事故的劃分及處理:二建考試機電工程,2019年二建考試備考開始了,為了幫助小伙伴們更好的備考2019年二建考試,今天特此為大家整理了施工質量問題和事故的劃分及處理:二建考試機電工程,希望對各位有所幫助。

  1H420125 施工質量問題和事故的劃分及處理

  一、質量事故和質量問題的劃分

  1.質量事故

  是指由于建設、勘察、設計、施工、監理等單位違反工程質量有關法律法規和工程建設標準,使工程產生結構安全、重要使用功能等方面的質量缺陷,造成人身傷亡或者重大經濟損失的事故。

  按照事故責任性質可分為:指導責任事故和操作責任事故。

  按照質量事故產生的原因分為:技術原因引發的事故、管理原因引發的事故、社會經濟原因引發的事故。

  掌握質量事故的4個等級。

  2.質量問題

  因施工質量不合格,需要經過返工、返修或報廢處理,不影響工程結構安全及重要使用功能,未造成人員死亡或重傷,社會影響不大,且直接經濟損失在100萬元以下的應視為質量問題。

  二、施工質量事故調查處理

  (一)質量事故報告制度

  1.發生施工質量事故后,事故現場有關人員應當立即向工程建設單位負責人報告。

  2.工程建設單位負責人接到報告后,應于1小時內向事故發生地縣級以上人民政府住房和城鄉建設主管部門及有關部門報告。情況緊急時,事故現場有關人員可直接向事故發生地縣級以上人民政府住房和城鄉建設主管部門報告。

  (二)施工質量事故調查

  發生質量事故后,建設單位(項目法人)、設計單位、施工單位、監理單位等參與質量事故調查。

  質量事故調査報告,應當包括下列內容:

  (1)事故項目及各參建單位概況;

  (2)事故發生經過和事故救援情況;

  (3)事故造成的人員傷亡和直接經濟損失;

  (4)事故項目有關質量檢測報告和技術分析報告;

  (5)事故發生的原因和事故性質;

  (6)事故責任的認定和事故責任者的處理建議。

  (三)質量事故分析

  1.違背施工程序;

  2.違反法規行為;

  3.勘察、設計不當;

  4.施工過程管理不到位;

  5.使用不合格材料、設備;

  6.生產操作不當。

  (四)施工質量事故的處理

  1.工程質量事故處理的依據

  包括有關實況資料、合同文件、技術文件和檔案、法律法規。

  2.對相關責任者的行政處罰

  (1)對質量事故責任單位處罰包括:罰款、停業整頓、降低資質等級、吊銷資質證書其中一項或多項處罰。

  (2)對質量事故責任者處罰包括:罰款、停止執業、吊銷執業資格證書、終身不予注冊其中一項或多項處罰。

  三、施工質量問題的調查處理

  掌握質量問題調查處理的程序:質量問題調查→原因分析→質量問題評審處置→制定糾正措施→組織實施→檢查驗收→提交整改結果。

  2.質量問題調查

  質量問題調查的內容包括:質量問題發生的范圍、部位、性質、影響程度、施工單位、施工人員等。項目應根據質量問題的性質和嚴重程度,向建設單位、監理單位和本單位管理部門進行報告,寫出質量問題調查報告。

  4.質量問題處理

  (1)根據質量問題的范圍、性質、原因和影響程度,確定處置方案,例如:返工、返修、降級使用、不作處理、報廢等。

  (2)項目制定的處置方案應經建設單位、監理單位同意并批準。對于能夠通過返工處理達到標準要求的,由項目針對產生質量問題的原因制定整改措施,明確整改方法、質量要求、整改時間和整改人員,整改完成后按原施工驗收規范進行驗收。

  (3)對于需要進行返修處理的,必須經監理或建設單位代表批準,并商定接受標準。對于必須進行報廢處理的,項目應制定拆除方案,明確拆除范圍、拆除方法、防護措施、人員要求等,對重新制作的工程要制定質量預防措施。

  【案例1H420120-1】

  一、背景

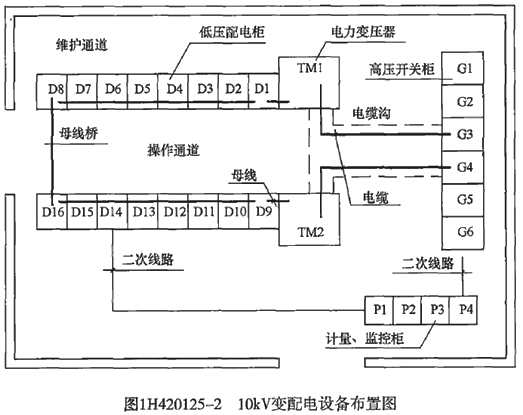

  某電力工程公司項目部承接了一個10kV變配電工程施工項目,10kV變配電工程位于某商務樓的地下二層,工程的主要設備見10kV變配電設備布置圖(圖1H420125-2)所示,變配電設備運行狀態通過監控柜實施遠程智能監控。

  項目部依據驗收規范和施工圖編制了變配電工程的施工方案,設備的二次搬運采用卷揚機及滾杠滑移系統,二次搬運及安裝程序是:高壓開關柜→變壓器→低壓配電柜→計量、監控柜。方案中,項目部將開關柜、配電柜基礎框架安裝的水平度偏差設置為B級質量控制點,三相干式電力變壓器等高壓電器的交接試驗設置為A級質量控制點,保證變配電設備施工質量達到驗收規范要求。

  進場后,因商務樓的原設計單位變更設計,造成高壓開關柜比其他設備晚到現場,項目部改變了設備的二次搬運及安裝程序:變壓器→低壓配電柜→計量、監控柜→高壓開關柜。項目部對施工人員技術交底及時且正確,變配電設備檢查、安裝、絕緣測試、耐壓試驗及試運行合格,變配電系統檢測達到遠程智能監控要求,工程驗收合格。項目部及時整理施工記錄等技術資料,將完整的工程竣工檔案移交給商務樓項目建設單位。



二建考試機電工程

  二、問題

  1.分別說明項目部將電力變壓器交接試驗設置為A級質量控制點和基礎框架水平度偏差設置為B級質量控制點的理由。

  2.項目部改變設備二次搬運及安裝程序是否可以,為什么?

  3.遠程智能監控的變配電設備應檢測哪些參數?

  4.本工程的竣工檔案內容主要有哪些記錄?

  5.在質量驗收評定中相關記錄表有哪些?

  三、分析與參考答案

  1.項目部將電力變壓器交接試驗設置為A級質量控制點的理由是:電力變壓器交接試驗如果達不到規范要求,將影響變配電設備的安全運行和正常送電的使用功能;基礎框架水平度偏差設置為B級質量控制點的理由是:基礎框架水平度偏差超過規范規定,會影響下道工序質量——柜體安裝質量。

  2.項目部改變設備二次搬運安裝程序可以,因為高壓開關柜可以從低壓配電柜操作通道進入安裝位置。

  3.遠程智能監控的變配電設備應檢測高、低壓開關的運行狀況和故障報警信號,電源及供電回路的電流、電壓值顯示,功率因素測量信號,電能計量信號,變壓器超溫報警信號。

  4.本工程的竣工檔案內容主要有一般施工記錄、圖紙變更記錄、設備質量檢查及安裝記錄、施工試驗記錄和工程質量檢驗記錄。

  5.在質量驗收評定中相關記錄表有:施工現場質量管理檢查記錄、分項工程質量驗收記錄、分部工程質量驗收記錄、單位工程質量驗收記錄、單位工程質量控制資料檢查記錄。

  【案例1H420120-2】

  一、背景

  某機電安裝公司,通過競標承擔了某化工廠的設備、管道安裝工程。該工程地處北方沿海地區,按照施工合同應該7月初開始進行安裝,但前期由于工程招標、征地、設備采購等原因,致使安裝工程到9月底才開工。施工單位為了兌現投標承諾,該公司通過質量策劃,編制了施工組織設計和相應的施工方案,并建立了現場質量保證體系,制定了檢驗試驗卡,要求嚴格執行三檢制。工程進入后期,為趕工期,采用加班加點辦法加快管道施工進度,由此也造成了質量與進度的矛盾。

  事件1:質量檢查員在檢查管排的施工質量時,發現Φ89不銹鋼管焊接變形過大,整條管道形成折線狀,不得不拆除重新組對焊接,造成直接經濟損失5600元。

  事件2:該工程某車間內的管道材質包括20號鋼、15CrMo鋼、16Mn等,班組領料時材料員按照材料計劃進行發料,并在管端進行了涂色標記,但由于施工班組管理不善,在使用時還是發生了混料現象,不得不重新進行檢驗。

  事件3:該工程進行壓力管道施工時,有一種管材屬于國外進口材料,施工單位此前從沒有遇到過,由于工期較緊,項目部抽調2名技術較好的焊工進行相應練習后,就進行管道施焊。

  二、問題

  1.三檢制的自檢、互檢、專檢責任范圍應如何界定,事件1是哪個檢驗環節失控?

  2.影響施工質量的因素有哪些?本工程的環境因素有哪些?造成不銹鋼管焊接變形過大的因素是什么?

  3.質量預控方案一般包括哪些內容?針對該工程提出一項質量預控方案。

  4.本案例中材料混料問題出在哪個環節,為什么?

  5.事件3中項目部的做法是否正確,應如何進行?

  三、分析與參考答案

  1.一般情況下,原材料、半成品、成品的檢驗以專職檢驗人員為主,生產過程的各項作業的檢驗則以施工現場操作人員的自檢、互檢為主,專職檢驗人員巡回抽檢為輔。事件1問題出在自檢和互檢,在這兩個環節上有失控。

  2.影響施工質量的因素有人、機(包括檢驗器具)、料、法、環五大因素;影響本工程的環境因素主要有工程技術環境、作業勞動環境、地理環境和氣候環境等(或包括施工管理環境、施工作業環境、現場自然環境)。

  造成本案例不銹鋼管焊接變形過大的主要因素是人和環境、施工方法。

  3.質量預控方案一般包括:工序名稱、可能出現的質量問題、提出質量預控措施等三部分內容。該工程的焊接質量預控方案:

  (1)工序名稱:室外管道焊接。

  (2)可能出現的質量問題:由于人員技能水平、設備能力、施工方法造成的夾渣、未焊透缺陷;由于沿海地區冬期施工,室外焊接氣溫較低、有風影響,容易出現氣孔、裂紋等缺陷,影響管道的焊接質量。

  (3)質量預控措施:

  1)選擇有相應合格項目和焊接經驗的焊工施焊。

  2)控制管道打磨及坡口加工、管道組對質量,按焊接工藝評定和工藝卡施焊,合理安排施工次序。

  3)選擇合適的焊接設備。

  4)對焊條按規定進行烘干,控制氬氣純度。

  5)焊接施工前應采取搭設保護棚等防風措施。

  6)采取管口預熱、層間二次預熱、縮短焊接工序間隔時間及焊后及時進行保溫緩冷等措施,控制低溫影響。

  4.事件2的問題出在材料標識上。首先材料員標識方法不正確,沒有采取逐根通長的色標標識,留下了混料的隱患。其次,施工班組在下料使用時沒有進行有效的標識移植,標識保護管理不當。

  5.事件3中項目部的做法不正確,明顯違反了規范要求。首先項目部應進行該鋼材的焊接性試驗,對進口鋼材進行焊接工藝評定,確定焊接方法及技術參數,編焊接工藝規程用于指導焊接。其次是應組織焊工到具有該項考試資格的考試機構進行焊工考試,取得該項焊接合格證后,方可進行焊接作業。

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢入口匯總(含分數線)

  高端無憂班 班級化管理

  零基礎直達班 目標明確 五大優選服務

  精品備考班,想要了解課程的考生可連線客服小姐姐

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
回到頂部
折疊
大姚县| 金阳县| 蒲城县| 神农架林区| 玉田县| 遂溪县| 林周县| 休宁县| 寿宁县| 美姑县| 嘉兴市| 忻城县| 石林| 黄梅县| 彰武县| 武宣县| 玉屏| 成都市| 靖边县| 上林县| 天津市| 黔东| 湘潭县| 郸城县| 逊克县| 临邑县| 天津市| 平谷区| 京山县| 建昌县| 桂阳县| 衡南县| 长子县| 十堰市| 天镇县| 阿克| 上饶市| 古田县| 芷江| 明光市| 通州市|
