2019年二級建造師試題及答案解析-《建筑實務》案例題1
距2019年二級建造師考試結束已有近5個月的時間,但由于福建今年對二級建造師考試方式進行了改革,所以目前還未舉行二級建造師考試。2019年福建二級建造師考試時間:11月9-10日、11月16-17日,共4天,具體考試時間請考生們以準考證為準??荚囋诩?,考生們是否想做一下試題呢?建設工程教育網為考生們分享了2019年其他地區二級建造師的一些試題及答案解析,供大家參考學習!
案例(一)
背景資料

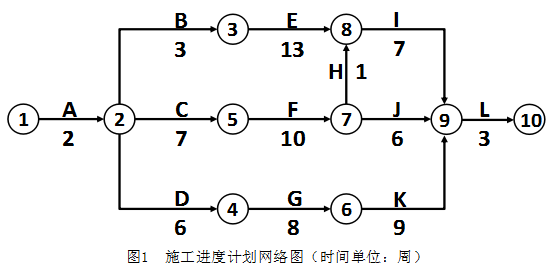

某潔凈廠房工程,項目經理指示項目技術負責人編制施工進度計劃,并評估項目總工期,項目技術負責人編制了相應施工進度安排(如圖1所示),報項目經理審核。項目經理提出:施工進度計劃不等同于施工進度安排,還應包含相關施工計劃必要組成內容,要求技術負責人補充。
因為本工程采用了某項專利技術,其中工序B、工序F、工序K必須使用某種特種設備,且需按“B→F→K”先后順次施工。該設備在當?shù)貎H有一臺,租賃價格昂貴,租賃時長計算從進場開始直至設備退場為止。且場內停置等待的時間均按正常作業時間計取租賃費用。
項目技術負責人根據上述特殊情況,對網絡圖進行了調整,并重新計算項目總工期,報項目經理審批。
項目經理二次審查發現:各工序均按最早開始時間考慮,導致特種設備存在場內停置等待時間。項目經理指示調整各工序的起止時間,優化施工進度安排以節約設備租賃成本。
【問題】
1. 寫出圖1網絡圖的關鍵線路(用工作表示)和總工期。
2. 項目技術負責人還應補充哪些施工進度計劃的組成內容?
3. 根據特種設備使用的特殊情況。重新繪制調整后的施工進度計劃網絡圖,調整后的網絡圖工期是多少?
4根據重新繪制的網絡圖,如各工序均按最早開始時間考慮,特種設備計取租賃費的時長為多少?優化工序的起止時間后,特種設備應在第幾周初進場?優化后特種設備的計取租賃費用的時長為多少?
【參考答案】
1. 關鍵線路為:A→C→F→H→I→L,總工期為2+7+10+1+7+3=30(周)
2. 還應補充:工程建設概況、工程施工情況、分階段進度計劃、單位工程準備工作計劃,勞動力需用量計劃,主要材料、設備及加工計劃,主要施工機械和機具需要量計劃,主要施工方案及流水段劃分,各項經濟技術指標要求等。

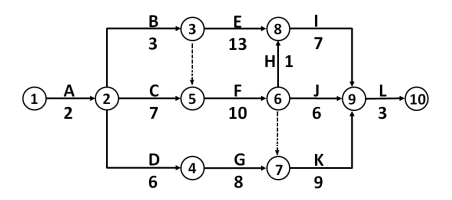

3. (1)
(2)調整后關鍵線路為A→C→F→K→L網絡計劃工期為31周。
4. (1)均按最早開始時間考慮,計取租賃費時長為7+10+9=26(周)
(2)優化工序的起止時間后,特種設備應在第7周進場。
(3)優化后特種設備的計取租賃費時長為3+10+9=22(周)
