二建《公路實務》易見問題:安裝順序
2020年度二級建造師執業資格考試(統考卷)時間定于2020年10月31日、11月1日。二級建造師考試時間確定,考試倒計時開啟,大家學得怎么樣了?為了幫助二建考生更好地進行復習,建設工程教育網整理了二級建造師《公路工程管理與實務》易見問題,供大家復習參考,希望能夠?qū)Υ蠹矣兴鶐椭?/p>
知識點:安裝順序
背景資料:
某施工單位承包了跨湖區某大橋的灘地引橋施工,該引橋全長2420m,共44孔,每孔跨徑55m.上部結構為預應力混凝土連續箱梁,橋跨布置為四跨一聯,采用MSS55下行式移動模架施工,每聯首跨施工長度為55m+8m,第2、3跨施工長度為55m,末跨施工長度為47m.
事件一:移動模架兩主梁通過牛腿支承托架支撐在橋墩墩柱或承臺上,模板系統由兩主梁支承(如圖4-1、圖4-2所示)首跨施工主要工序為:(1)移動模架安裝就位、調試及預壓;(2)工序D;(3)底模及支座安裝;(4)預拱度設置與模板調整;(5)綁扎底板及腹板鋼筋;(6)預應力系統安裝;(7)內模就位;(8)頂板鋼筋綁扎;(9)工序E;(10)混凝土養護、內模脫模;(11)施加預應力;(12)工序F;(13)落模拆底模;(14)模架縱移。
首跨施工完成后,開始移動模架,移動程序包括:(1)主梁(橫梁)橫向內移;(2)主梁(橫梁)橫向外移;(3)主梁(導梁)縱移過孔;(4)主梁(橫梁)及模板系統就位;(5)解拆模板、降下主梁。
事件二:模板安裝完畢后,施工單位在澆筑混凝土前,對其平面位置及尺寸、節點聯系及縱橫向穩定性進行了檢查。
事件三:箱梁混凝土設計抗壓強度為50MPa,施工過程中按規范與試驗規程要求對混凝土取樣制作邊長為150mm的立方體標準試件進行強度評定,試件以同齡期者三塊為一組,并以同等條件制作和養護,經試驗測定,第一組三塊試件強度分別為50.5MPa、51.5MPa、61.2MPa,第二組三塊試件強度分別為50.5MPa、54.7MPa、57.1MPa,第三組三塊試件強度分別為50.1MPa、59.3MPa、68.7MPa.
事件四:上部結構箱梁移動模架法施工中,施工單位采取了如下做法:
(1)移動模架作業平臺臨邊護欄用鋼管制作,并能承受1000N的可變荷載,上橫桿高度為1.2m;
(2)模架在移動過孔時的抗傾覆系數不得小于1.5;
(3)箱梁混凝土抗壓強度評定試件采取現場同條件養護;
(4)控制箱梁預應力張拉的混凝土試件采取標準養護。
事件五:根據交通運輸部《公路橋梁和隧道工程施工安全風險評估指南(試行)》要求,施工單位對該橋梁施工進行了總體風險評估,總體風險評估為Ⅲ級,施工過程中對大橋施工安全風險評估實行動態管理。

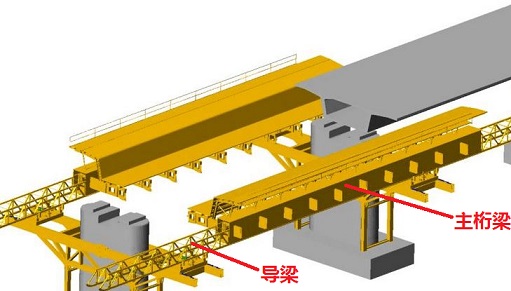

問題:1.寫出圖4-1、圖4-2中構件A.B.C的名稱。
2.事件一中,寫出箱梁施工的主要工序D.E.F的名稱。寫出首跨施工完成后模架移動的正確順序(用編號表示)
3.事件二中,對安裝完畢的模板還應進行哪些檢查?
4.分別計算或評定事件三中三組試件的混凝土強度測定值。
5.逐條判斷事件四中施工單位做法是否正確,并改正錯誤的做法。
6.事件五中,是否需要對移動模架箱梁施工進行專項風險評估?為進行安全風險評估動態管理,當哪些因素發生重大變化時,需要重新進行風險評估?
[參考答案]
1.A是主梁(或主桁梁)B是導梁(或鼻梁)C是牛腿支承托架(或牛腿橫梁)
2.工序D是側模安裝就位,E是箱梁混凝土澆筑,F(xiàn)是預應力管道壓漿及封錨。
模架移動的正確順序為:(5)(2)(3)(1)(4)
3.還應檢查頂部標高(或:頂部高程)預拱度。
4.第一組試件強度測定值為:51.5MPa,第二組試件強度測定值為:(50.5+54.7+57.1)/3=54.1MPa,第三組試件數據無效,不能用于強度測定。
5.(1)正確;(2)正確;
(3)錯誤,更正為“箱梁混凝土抗壓強度評定試件應采取試驗室標準養護”;
(4)錯誤,更正為“控制箱梁預應力張拉的混凝土試件應采取現場同條件養護”。
6.需要進行專項風險評估。當工程設計方案、施工方案、工程地質、水文地質、施工隊伍等發生重大變化時,應重新進行風險評估。
提問內容:
不是先按底模再按側模嗎?
老師回復:
本案例題題干中給出的是“移動模架”施工,其實模板系統跟主梁是在一塊的,可以參看下圖,所以主梁就位后其實側模也就位了,側模就位調試好后進行底模的安裝調試。當然也有可能移動模架的形式不同,其安裝順序也會不同,遇到這樣的題,主要的做題思路是查漏補缺,比如本案例題中,有底模的安裝,有內模的安裝,少的就是側模,所以D工作是側模的安裝。
對于搭設滿堂支架的形式澆筑混凝土梁的話,一般是先安裝底模、再進行側模的安裝,底模和側模安裝好后進行底板和腹板鋼筋的綁扎,內模安裝后進行底板鋼筋的綁扎。
