施工預算
在施工圖預算的控制下,依據企業內部的施工定額,圖紙、標準圖集等編制的單位工程(或分部分項工程)施工所需的人工、材料和施工機械臺班臺班數量及其費用總和的計算。

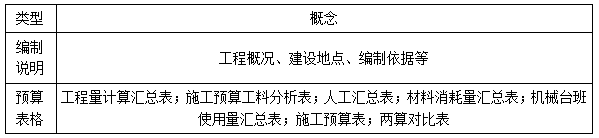

1.施工預算內容
施工預算表將已匯總的人工、材料、機械臺班消耗數量分別乘以所在地區的人工工資標準、材料預算價格、機械臺班單價,計算出人料機費(有定額單價時可直接使用定額單價)。

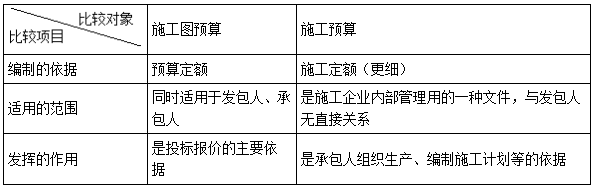

2.施工預算與施工圖預算的區分
3.”兩算”對比(分析節約和超支的原因)
在編制實施性計劃成本時需進行“兩算”對比分析。
方法:實物對比法(消耗量)、金額對比法(費用)
(1)人工量及人工費的對比分析
施工定額的用工量一般都比預算定額低(6%)。
(2)材料消耗量及材料費的對比分析
施工預算的材料消耗量及材料費一般低于施工圖預算。
(3)施工機具費的對比分析
如果施工預算的機具費大量超支,應改變原施工方案。
(4)周轉材料使用費的對比分析

- · 【考情】2025年二級建造師《管理》考點回顧/分析
- · 2025年二級建造師《機電實務》考試考情分析
- · 2025年二級建造師《工程法規》考試考情分析(5.11日)
- · 2025年二級建造師《施工管理》考試考情分析(5.11日)
- · 2025年二級建造師《市政實務》考試考情分析
- · 2025年二級建造師《水利實務》考試考情分析
- · 2025年二級建造師《工程法規》考試考情分析(5.10日)
- · 2025年二級建造師《施工管理》考試考情分析(5.10日)
- · 2025年二級建造師《公路實務》考試考情分析
- · 2025年二級建造師《建筑實務》考試考情分析
