合同價款調整(市場價格波動引起的調整)
1.采用價格指數調整

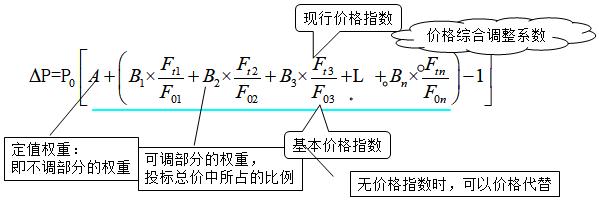

(1)價格調整公式
P0——已完成工程量的金額。此項金額應不包括價格調整、不計質量保證金的扣留和支付、預付款的支付和扣回。變更及其他金額已按現行價格計價的,也不計在內;
A——定值權重(即不調部分的權重);
B1,B2,B3……Bn——各可調部分的權重,為各可調因子在簽約合同中所占的比例;
Ft1,F(xiàn)t2,F(xiàn)t3……Ftn——各可調因子的現行價格指數,指約定的付款證書相關周期最后一天的前42天的各可調因子的價格指數;
F01,F(xiàn)02,F(xiàn)03……F0n——各可調因子的基本價格指數,指基準日的各可調因子的價格指數。
(2)因承包人原因工期延誤后的價格調整(懲罰延誤者)
【事件】原計劃6.10日完工,實際上7.20日才完工。7.1日開始價格指數有調整。該如何處理呢?
承包人原因?qū)е鹿て谘诱`的,應采用計劃進度日期與實際進度日期的兩個價格指數中較低者作為現行價格指數。
發包人原因?qū)е鹿て谘诱`的,應采用計劃進度日期(或竣工日期)與實際進度日期(或竣工日期)的兩個價格指數中較高者作為現行價格指數。
2.采用造價信息調整價格差額
(1)人工單價發生變化,按造價管理機構發布的調整。
(2)材料和工程設備價格的調整
1)如果承包人投標報價(預算書)中材料單價低于基準單價,材料單價漲幅以基準單價為基礎超過合同約定的風險幅度值時,或單價跌幅以投標報價為基礎超過合同約定的風險幅度值時,其超過部分按實調整。(5%)
2)如果承包人投標報價中材料單價(預算書)高于基準單價,跌幅以基準單價為基礎,漲幅以投標報價為基礎,超過部分據實調整。
3)投標報價中材料單價與基準單價相等,以基準單價為基礎,超過部分據實調整。
4)承包人應在采購材料前將采購數量和新的材料單價報發包人核對。發包人收到承包人報送的確認資料后5天內不答復,視為認可。
若承包人未報發包人自行采購材料,再報發包人確認調整合同價款,如發包人不同意,不予調整。
(3)施工機具臺班單價的調整。超過一定范圍時,按照其規定調整合同價款。
