鉆孔灌注樁基礎-二建市政實務考點
2020年二級建造師報名在即,考生們都在積極備考,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了二級建造師《市政公用工程管理與實務》的一些知識點與考點,希望對考生們有所幫助。
考點:鉆孔灌注樁基礎
(一)準備工作【口訣:水土原材料,安全環保有記錄】
(1)施工前應掌握工程地質資料、水文地質資料,具備所用各種原材料及制品的質量檢驗報告。
(2)施工時應按有關規定,制定安全生產、保護環境等措施。
(3)灌注樁施工應有齊全、有效的施工記錄
(二)成孔方式與設備選擇

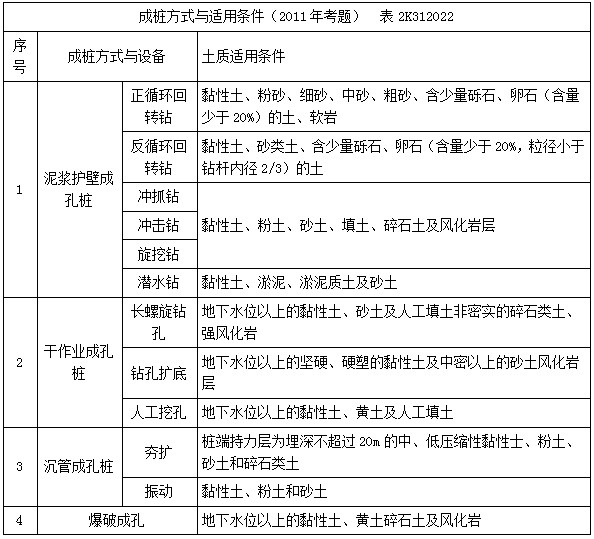

依據成樁方式可分為泥漿護壁成孔、干作業成孔、護筒(沉管)灌注樁及爆破成孔,施工機具類型及土質適用條件可參考表2K312022。
(三)泥漿護壁成孔
1.泥漿制備與護筒埋設
(1)泥漿制備根據施工機械、工藝及穿越土層情況進行配合比設計,宜選用高塑性黏土或膨潤土。
(2)護筒埋設深度應符合有關規定。護筒頂面宜高出施工水位或地下水位2m,并宜高出施工地面0.3m。其高度尚應滿足孔內泥漿面高度的要求。
(3)灌注混凝土前,孔底500mm以內的泥漿相對密度應小于1.10;含砂率不得大于2%;黏度不得大于20pa·s。
(4)現場應設置泥漿池和泥漿收集設施,廢棄的泥漿、鉆渣應進行處理,不得污染環境。
2.正、反循環鉆孔(適用于土質條件)
(1)泥漿護壁成孔時根據泥漿補給情況控制鉆進速度;保持鉆機穩定。
(2)鉆進過程中如發生斜孔、塌孔和護筒周圍冒漿、失穩等現象時,應先停鉆,待采取相應措施后再進行鉆進。
(3)鉆孔達到設計深度,灌注混凝土之前,孔底沉渣厚度應符合設計要求。設計未要求時端承型樁的沉渣厚度不應大于100mm;摩擦型樁的沉渣厚度不應大于300mm。
3.沖擊鉆成孔(適用于各種地質條件)
(1)沖擊鉆開孔時,應低錘密擊,反復沖擊造壁,保持孔內泥漿面穩定。
(2)應采取有效的技術措施防止擾動孔壁、塌孔、擴孔、卡鉆和掉鉆及泥漿流失等事故。
(3)每鉆進4~5m應驗孔一次,在更換鉆頭前或容易縮孔處,均應驗孔并應做記錄。(2011年一級試題)
(4)排渣過程中應及時補給泥漿。
(5)沖孔中遇到斜孔、梅花孔、塌孔等情況時,應采取措施后方可繼續施工。
(6)穩定性差的孔壁應采用泥漿循環或抽渣筒排渣,清孔后灌注混凝土之前的泥漿指標符合要求。
4.旋挖成孔
(3)成孔前和每次提出鉆斗時應檢查鉆斗和鉆桿連接銷子、鉆斗門連接銷子以及鋼絲繩的狀況,并應清除鉆斗上的渣土。
(4)旋挖鉆機成孔應采用跳挖方式。
【口訣:沖擊驗孔,旋挖跳】
(四)干作業成孔(適用于土質條件)
1.長螺旋鉆孔
(1)開孔時下鉆速度應緩慢;鉆進過程中,不宜反轉或提升鉆桿。
(3)鉆至設計標高后,應先泵入混凝土并停頓10~20s,再緩慢提升鉆桿。提鉆速度應根據土層情況確定,并保證管內有一定高度的混凝土。
(4)混凝土壓灌結束后,應立即將鋼筋籠插至設計深度,并及時清除鉆桿及泵(軟)管內殘留混凝土。
2.鉆孔擴底
(1)鉆桿應保持垂直穩固,位置準確,防止因鉆桿晃動引起孔徑擴大。
(2)鉆孔擴底樁施工擴底孔部分虛土厚度應符合設計要求。
(3)灌注混凝土時,第一次應灌到擴底部位的頂面,隨即振搗密實;灌注樁頂以下5m范圍內混凝土時,應隨灌注隨振動,每次灌注高度不大于1.5m。
3.人工挖孔(土質穩定且無水、少水時)
(1)人工挖孔樁必須在保證施工安全前提下選用。
(2)挖開樁截面一般為圓形,也有方形樁;孔徑1200~2000mm,最大可達到3500mm;挖孔深度不宜超過25m。
(3)上下節護壁混凝土的搭接長度不得小于50mm;每節護壁必須保證振搗密實,并應當日施工完畢;應根據土層滲水情況使用速凝劑;模板拆除應在混凝土強度大于2.5MPa后進行。
(4)挖孔達到設計深度后,應進行孔底處理。
【口訣:安全無水孔徑35,孔深25搭接50,側模拆除2.5】
(五)鋼筋籠與灌注混凝土施工要點
(1)鋼筋籠加工應符合設計要求。鋼筋籠制作、運輸和吊裝過程中應采取適當?shù)募庸檀胧乐棺冃巍?/p>
(2)吊放鋼筋籠入孔時,不得碰撞孔壁,就位后應采取加固措施固定鋼筋籠的位置。
(3)沉管灌注樁鋼筋籠內徑應比套管內徑小60~80mm,用導管灌注水下混凝土的樁鋼筋籠內徑應比導管連接處的外徑大100mm以上。
【口訣:加固防變形不碰孔壁】
(4)灌注樁采用的水下灌注混凝土宜采用預拌混凝土,其骨料粒徑不宜大40mm。
(5)灌注樁各工序應連續施工,鋼筋籠放入泥漿后4h內必須澆筑混凝土。
(6)樁頂混凝土澆筑完成后應高出設計標高0.5~1m,確保樁頭浮漿層鑿除后樁基面混凝土達到設計強度。
(7)當氣溫低于0℃以下時,澆筑混凝土應采取保溫措施,澆筑時混凝土的溫度不得低于5℃。當氣溫高于30℃時,應根據具體情況對混凝土采取緩凝措施。
(8)灌注樁的實際澆筑混凝土量不得小于計算體積;套管成孔的灌注樁任何一段平均直徑與設計直徑的比值不得小于1.0。
【口訣:粒徑40澆4h超澆鑿樁頭,溫度5-30】
(六)水下混凝土灌注
(1)樁孔檢驗合格,吊裝鋼筋籠完畢后,安置導管澆筑混凝土。
(2)混凝土配合比應通過試驗確定,須具備良好的和易性,坍落度宜為180~220mm。
【口訣:安導管、配合比、和易性、坍落度】
(3)導管應符合下列要求:
1)導管內壁應光滑圓順,直徑宜為20~30cm,節長宜為2m。
2)導管不得漏水,使用前應試拼、試壓,試壓的壓力宜為孔底靜水壓力的1.5倍。
3)導管軸線偏差不宜超過孔深的0.5%,且不宜大于10cm。
4)導管采用法蘭盤接頭宜加錐形活套;采用螺旋絲扣型接頭時必須有防止松脫裝置。
(4)使用的隔水球應有良好的隔水性能,并應保證順利排出。
(5)開始灌注混凝土時,導管底部至孔底的距離宜為300~500mm;導管首次埋入混凝土灌注面以下不應少于1.0m;正常灌注時導管埋入混凝土深度宜為2~6m。
(6)灌注水下混凝土必須連續施工,并應控制提拔導管速度,嚴禁將導管提出混凝土灌注面。灌注過程中的故障應記錄備案。
【口訣:首次1m,正常26,連續澆筑,嚴禁提出】
推薦:
二級建造師法規知識點及相關模擬題【匯總】
二建考試臨近,5大課程火力全開,助力高效備考,進入二級建造師點題密訓班>>
2020年二級建造師考試在即,萬人模考來襲,帶你提前體驗考場:

- · 2025年二級建造師《工程法規》考試考情分析(5.11日)
- · 2025年二級建造師《施工管理》考試考情分析(5.11日)
- · 2025年二級建造師《市政實務》考試考情分析
- · 2025年二級建造師《工程法規》考試考情分析(5.10日)
- · #現場報道#2025年二級建造師考試正式拉開帷幕!
- · 【提示】2025年二級建造師考試考前溫馨提示
- · 關于2025年度河南省二級建造師執業資格考試有關問題的通知
- · 河北關于做好2025年度二級建造師執業資格考試考務工作的通知
- · 甘肅考生注意:2025年二級建造師的報名時間你知道嗎?
- · 關于做好江西省2025年度二級建造師執業資格考試考務工作的通知
