按施工進度編制施工成本計劃的方法
(一)按施工進度編制施工成本計劃,通常可在控制項目進度的網絡圖的基礎上,進一步擴充得到。
(二)在編制網絡計劃時,應在充分考慮進度控制對項目劃分要求的同時,還要考慮確定施工成本支出計劃對項目劃分的要求,做到二者兼顧。
(三)時間--成本累積曲線(S形曲線)的繪制步驟如下:
1.確定工程項目進度計劃,編制進度計劃的橫道圖
2.根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡圖上按時間編制成本支出計劃。
3.計算規定時間t計劃累計支出的成本額,其計算方法為:各單位時間計劃完成的成本額累加求和,可按下式計算:
Qt——某時間t內計劃累計支出成本額
qn——單位時間n的計劃支出成本額
t——某規定計劃時刻
4.按各規定時間的Qt值,繪制S形曲線,見下圖所示:

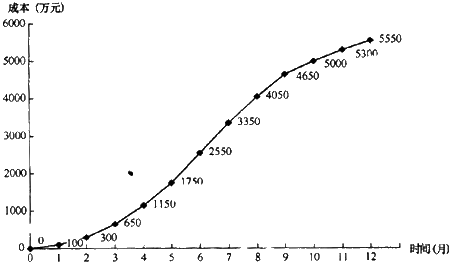

圖 時間——成本累積曲線(S曲線)
(四)每一條S形曲線都對應某一特定的工程進度計劃。S形曲線必然包絡在由全部工作都按最早開始時間開始和全部工作都按最遲必須開始時間開始的曲線所組成的“香蕉圖”內。
一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的;但同時,也降低了項目按期竣工的保證率。
