一建《公路工程》移動班試聽:后張法預制梁板

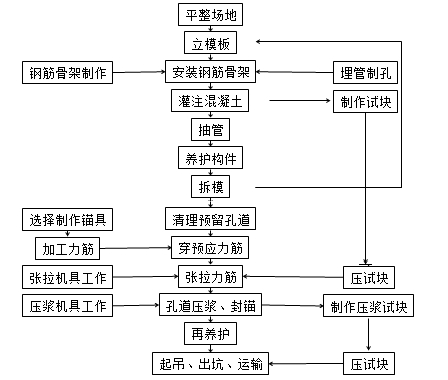

圖1 后張法施工工藝基本流程
1.張拉時,構件混凝土強度不應低于設計強度等級值的75%.當塊體拼裝構件的豎縫采用砂漿接縫時,砂漿強度不低于15MPa.
2.預應力筋的張拉順序應符合設計要求,當設計未規(guī)定時,可采取分批、分段對稱張拉。
3.后張預應力筋斷絲及滑絲應符合下表中規(guī)定的控制數。
類別 | 檢查項目 | 控制數 |
鋼絲束和鋼絞線束 | 每束鋼絲斷絲或滑絲 | 1根 |
每束鋼絞線斷絲或滑絲 | 1絲 | |
每個斷面斷絲之和不超過該斷面鋼絲總數的 | 1% | |
單根鋼筋 | 斷筋或滑移 | 不容許 |
4.錨固完畢并經檢驗合格后即可切割端頭多余的預應力筋,嚴禁用電弧焊切割,強調用砂輪機切割。一般防銹措施為砂漿封堵。
5.預應力筋張拉錨固后,孔道應盡早壓漿,且應在48h內完成,壓漿時,對曲線孔道和豎向孔道應從最低點的壓漿孔壓入,由最高點的排氣孔排氣和泌水。壓漿順序宜先壓注下層孔道。
