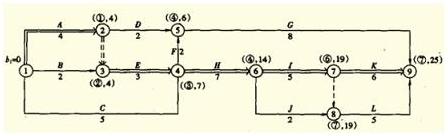

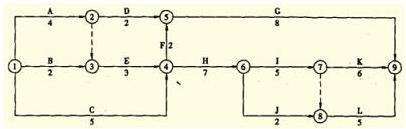

一級建造師答疑精華:新關鍵線路如何確定
【提問】請問第一小題,經過對H\I\K工期優化以后,H\I\K三項工作持續時間為11天,原關鍵線路總的持續時間:4(A工作)+3(E工作)+2(E工作延誤)+11(H\I\K工作優化后持續時間)=20個月這個能懂;問題:H\I\K總得持續時間是11天,此時關鍵線路發生了變化,試問在計算新的關鍵線路總得持續時間時,H\I\K三項工作分別是多少天?如何計算的?
【回答】學員cb88,您好!您的問題答復如下:
這是采用的取大差法進行的計算,H\I\K三項工作的持續時間沒有變。通俗的說就是在H施工一定程度時,I 就開始施工。您可參考教材202頁。
【追問】新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23);這個總工期23天是如何求得的?也就是4+5+5和7+2+5是如何計算出來的?
【回答】學員cb88,您好!您的問題答復如下:
AE工作的持續時間是4和3,因 為施工過程E將拖后2個月,所以該線路需再+2,下面的計算就需要考慮 流水施工組織的因素了,因為H工作的流水步距是4,可以認為H工作與其 緊后工作I的時間間隔是4,所以這里就應該+4,而不是加H工作的持續時 間,然后再加上I和L的持續時間5和5,即4+3+2+4+5+5=23天。
【追問】4+3+2+7+2+5=23)是如何算的【回答】學員ymx999999ymx@jianshe99.com,您好!您的問題答復如下:
就是按照新調整的關鍵線路,將他們的工期加在一起就可以了。
【追問】是不是線路H.J.L時就不考慮流水施工了【回答】學員ymx999999ymx@jianshe99.com,您好!您的問題答復如下:
也需要考慮的,若是不考慮,就沒有必要通過這種方式調整工期了。
【追問】新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23);
是不是應該理解為:線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+7+2+5=23;4+3+2+4+5+5=23)?請老師注意括號內的變化。
【回答】學員hjy8402,您好!您的問題答復如下:
您的理解是正確的,就這這樣對應著。
【追問】王英老師有習題課嗎【回答】學員ymx999999ymx@jianshe99.com,您好!您的問題答復如下:
建筑實務的習題課就是張福生老師講,王老師只講基礎班。
【追問】23天工期A-E-H-J-L怎么算出來的,【回答】學員wys93443918,您好!您的問題答復如下:
4+3+2+7+2+5=23根據圖中標的持續時間計算。2是延誤的2天。
【追問】采用壓縮方案時為什么不能直接壓縮K工作2個月。
【回答】學員wys93443918,您好!您的問題答復如下:
壓縮1個月后,L的工作即成主要工作,壓縮2個月,意味L也需要壓縮了。
只能看相鄰工作的時差,分次壓縮。
【追問】直接費用率 和最短持續時間 是什么意思呀 ?
【回答】學員cdsyj2012@jianshe99.com,您好!您的問題答復如下:
持續時間每縮短單位時間而增加的直接費稱為直接費用率。
最短持續時間就拿H工作來說吧,原計劃是7天完成,現在將工期壓縮,進行趕工等措施最快需要5天完成,也就是說這個5天是最短的持續時間。
【追問】A -E -H -I- L 1-2-3-4-6-7-8-9 這條線路是24天?怎么會滿足要求呢?
新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23);
老師我算的A→E→H→J→L 1-2-3-4-6-8-9 =4+0+3+7+2+5=21
A→E→H→I→L 1-2-3-4-6-7-8-9=4+0+3+7+5+0+5=24
我錯在哪里?
【回答】學員fanyonghao888,您好!您的問題答復如下:
新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L.
I→L是6-7-8-9
【追問】請老師再給解釋一下吧!謝謝了。
【回答】學員fanyonghao888,您好!您的問題答復如下:
H、I、K可以組成流水施工,流水施工工期為11月。
H、I、K組成流水施工后原關鍵線路就不是關鍵線路了,線路A→E→H→J→L和線路A→E→H→I→L稱為關鍵線路。
A→E→H→J→L的持續時間為4+3+2+7+2+5=23 A→E→H→I→L的持續時間為4+3+2+4+5+5=23(由于H、I是流水施工,H的流水步距為4)
【追問】直接費率是一個月的費用么,最短持續時間給出來是什么意思?請老師解答。
【回答】學員hujian2010,您好!您的問題答復如下:
直接費率是一個月的費用么————是的。
最短持續時間給出來是什么意思?請老師解答例如,G工作最短持續時間是6,而其持續時間是8,那么G工作只能壓縮2個月的時間
【追問】請老師再給解釋一下吧!謝謝。
【回答】學員fanyonghao888,您好!您的問題答復如下:
施工過程 |
F |
G |
H |
I |
J |
K |
L |
直接費用率 |
— |
10.0 |
6.0 |
4.5 |
3.5 |
4.0 |
4.5 |
最短持續時間 |
2 |
6 |
5 |
3 |
1 |
4 |
3 |
例如,G的直接費用率是10.0萬元\月,就是說G工作趕工1個月需要10.0萬元。
最短持續時間,G工作最短持續時間是6個月,就是說G工作最快也要6個月完成,而其持續時間是8,那么G工作只能壓縮2個月的時間
【追問】老師您好!A→E→H→I→L 1-2-3-4-6-7-8-9=4+0+3+7+5+0+5=24您好看我理解的對不4+3+2(拖延的時間)+4(步距)+5+5=23
意思是加步距,不加持續時間7
【回答】學員fanyonghao888,您好!您的問題答復如下:
AE工作的持續時間是4和3,因為施工過程E將拖后2個月,所以該線路需再+2,下面的計算就需要考慮流水施工組織的因素了,因為H工作的流水步距是4,可以認為H工作與其緊后工作I的時間間隔是4,所以這里就應該+4,而不是加H工作的持續時間,然后再加上I和L的持續時間5和5,即4+3+2+4+5+5=23天。
您是按照上面的思路分析的嗎?是正確的。看來這個內容您掌握的非常好,加油!
【追問】學員cb88,您好!您的問題答復如下:
AE工作的持續時間是4和3,因 為施工過程E將拖后2個月,所以該線路需再+2,下面的計算就需要考慮 流水施工組織的因素了,因為H工作的流水步距是4,可以認為H工作與其 緊后工作I的時間間隔是4,所以這里就應該+4,而不是加H工作的持續時 間,然后再加上I和L的持續時間5和5,即4+3+2+4+5+5=23天。
請問一:因為H工作的流水步距是4H工作與其 緊后工作I的時間間隔是4,所以這里應該+4.那么I工作怎么不是+1呢?
二、K工作是6,怎么式中+5呢?
三、“即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23)”J、L是2+5=7,而H、I、K流水施工后是11個月,H按4個月考慮后也只有7個月了,也是關鍵線路了。
【回答】學員hdxhdx,您好!您的問題答復如下:
老師不按照您的順序給您回答了。
進行水流施工組織之后,關鍵線路發生了變化,K不再是關鍵工作,所以不再加K工作的持續時間6,而是加L的持續時間5. 1是工作I和K的流水步距,因為K已經不是關鍵工作也就不能再加1了。
H不是按照4個月考慮,它的的持續時間只不過不是和I工作有可一定的重合部分。
【追問】學員cb88,您好!您的問題答復如下:
AE工作的持續時間是4和3,因 為施工過程E將拖后2個月,所以該線路需再+2,下面的計算就需要考慮 流水施工組織的因素了,因為H工作的流水步距是4,可以認為H工作與其 緊后工作I的時間間隔是4,所以這里就應該+4,而不是加H工作的持續時 間,然后再加上I和L的持續時間5和5,即4+3+2+4+5+5=23天。
H工作的流水步距是4,這里就應該+4,而不是加H工作的持續時 間。為什么?不明白這句話是什么意思?
【回答】學員wchl1216,您好!您的問題答復如下:
您好,按照一般的思維,計算工期,我們應該加的是持續時間,所以我們的新的關鍵線路計算工期時應該計算持續時間。但是本題我們是壓縮工期,利用流水施工,計算總工期,這里要按照流水施工計算,不按照網絡圖計算。老師強調的是這點。
【追問】新的關鍵線路有兩條,即線路A→E→H→J→L和線路A→E→H→I→L,計算工期都等于23個月(分別4+3+2+4+5+5=23;4+3+2+7+2+5=23),滿足合同工期要求。
4+5+5我不明白是什么意思,7+2+5我也不明白,老師你每個數值與線路對應著講一下好嗎?
【回答】學員wchl1216,您好!您的問題答復如下:
您好,這里4和3分別是AE的持續時間,2是E工作的延誤,之后有兩段過程,一個是455一個725,這里455這條線路因為是進行了流水施工,工期發生了變化,HI兩工作之間的流水步距是4,在這里我們不能加上H的持續時間了,因為HIK進行了流水施工,IL兩個工作持續時間為5,所以是455,另一條725這里是HJL,沒有發生變化,均為持續時間。
【追問】能安排老師在上課期間將第四問詳細講解一下嗎?
【回答】學員cb88,您好!您的問題答復如下:
您好,這里是往年的一道題目,授課老師會在今年的課程中針對題目有變化的講解。
【追問】第二題第四問為什么經過兩次壓縮工期,計算工期是25個月呢?
【回答】學員gengmengfa123456@jianshe99.com,您好!您的問題答復如下:
因為合同要求的工期是25個月,我們壓縮是為了達到合同工期,所以最后的壓縮結果就應該是合同工期25個月。
祝您學習愉快!
【追問】問題1、流水工期為11個月,滿足原合同工期要求11+2=13個月,原來關鍵工作相加7+5+6=18天,這樣縮短了7天,減去延誤的2兩天還提前了5天。
這樣回答和答案不一樣,請老師幫我看看,我回答的對嗎?
【回答】學員fengzhe8870,您好!您的問題答復如下:
題中已經給出合同工期是25個月了,您現在做的就是計算一下這個網絡圖的計算工期是否是25個月,是否滿足合同工期的要求,老師看不明白您是怎么計算的。
【追問】問題4的第一問:流水工期為11個月,滿足原合同工期要求11+2=13個月,原來關鍵工作相加7+5+6=18天,這樣縮短了7天,減去延誤的2兩天還提前了5天。
這樣回答和答案不一樣,請老師幫我看看,我回答的對嗎【回答】學員fengzhe8870,您好!您的問題答復如下:
施工過程 |
施工段及其流水節拍/月 |
||
① |
② |
③ |
|
H |
2 |
3 |
2 |
I |
1 |
2 |
2 |
K |
2 |
3 |
1 |
★問題所屬科目:一級建造師——建筑工程管理與實務
責任編輯:草薰南陌


- ·二級建造師實務各專業有哪些用途?
- ·一級建造師建筑工程管理與實務考點復習:雙代號時標網絡計劃
- ·一級建造師建筑工程管理與實務考點復習:網絡計劃技術
- ·二級建造師考試專業是怎樣劃分的?
- ·二級建造師實務專業劃分為幾個專業?
- ·二級建造師專業如何進行劃分?
- ·二級建造師實務各專業的用途介紹
- ·2019年二級建造師專業劃分及分析
- ·2018一建《建筑工程》模擬試題:網絡計劃的分類(3.6)
- ·2018一建《建筑工程》模擬試題:網絡計劃的分類(3.5)
