背景資料:某工程包括三個結構形式與建造模式完全一樣的單體建筑,共由五個施工過程組成,分別為:土方開挖、基礎施工、地上結構、二次砌筑、裝飾裝修。根據施工工藝要求,地上結構、二次砌筑兩施工過程間時間間隔為2周。
現在擬采用五個專業工作隊組織施工,各施工過程的流水節拍見表1A422011。
表1A422011
施工過程編號 | 施工過程 | 流水節拍(周) |
Ⅰ | 土方開挖 | 2 |
Ⅱ | 基礎施工 | 2 |
Ⅲ | 地上結構 | 6 |
Ⅳ | 二次砌筑 | 4 |
Ⅴ | 裝飾裝修 | 4 |
問題:
(1)上述五個專業工程隊組織流水施工屬于何種形式的流水施工,繪制其流水施工進度計劃圖,并計算總工期。
(2)根據本工程的特點,適合采用何種形式的流水施工形式,并簡述理由。
(3)如果采用第二問的方式,重新繪制流水施工進度計劃,并計算總工期。
參考答案:
1.按上述五個專業工作隊組織的流水施工屬于無節奏流水施工(也可理解為異步距異節奏流水)。根據表1A422011中數據,采用“大差法”(累計相加,錯位相減,取大差值)計算流水步距:
各施工過程流水節拍的累加數列:
施工過程Ⅰ:2 4 6
施工過程Ⅱ:2 4 6
施工過程Ⅲ:6 12 18
施工過程Ⅳ:4 8 12
施工過程Ⅴ:4 8 12
2.本工程比較適合成倍節拍流水施工。
理由:因五個施工過程的流水節拍分別為2、2、6、4、4,存在最大公約數,且最大公約數為2,所以本工程組織成倍節拍流水施工最理想。
3.如采用成倍節拍流水施工,則應增加相應的專業隊。
流水步距: K=max公約數【2,2,6,4,4】=2(周)
確定專業隊數:
bⅠ=2/2=1
bⅡ=2/2=1
bⅢ=6/2=3
bⅣ=4/2=2
bⅤ=6/2=2
故:專業隊總數N=1+1+3+2+2=9。

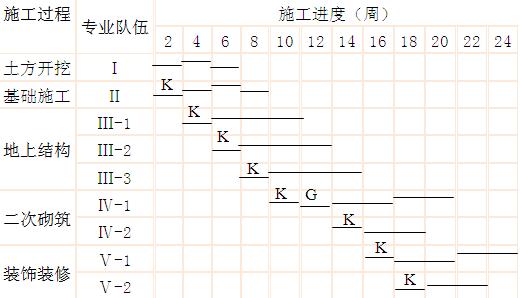

流水施工工期:T=(M+N-1)K+ΣG=(3+9-1)×2+2=24(周)
