    工程變更價款的確定-一級建造師經濟考點

    2021-03-30 16:03 來源:建設工程教育網
    打印
    字體:

    2021年一級建造師已經進入備考階段,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了一級建造師《建設工程經濟》的一些考點,希望對考生們有所幫助。

    工程變更價款的確定

    一、變更的范圍

    (1)增加或減少合同中任何工作,或追加額外的工作;

    (2)取消合同中任何工作,但轉由他人實施的工作除外;

    (3)改變合同中任何工作的質量標準或其他特性;

    (4)改變工程的基線、標高、位置和尺寸;

    (5)改變工程的時間安排或實施順序。

    二、變更權

    發包人和監理人均可以提出變更。

    變更指示均通過監理人發出,監理人發出變更指示前應征得發包人同意。承包人收到經發包人簽認的變更指示后,方可實施變更。未經許可,承包人不得擅自對工程的任何部分進行變更。

    三、變更程序

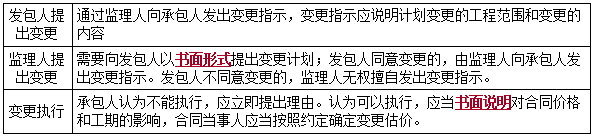

    一建經濟考點186

    四、變更估價

    1.變更原則

    (1)已標價工程量清單或預算書有相同項目的,按照相同項目單價認定;

    (2)已標價工程量清單或預算書中無相同項目,但有類似項目的,參照類似項目的單價認定;

    (3)變更導致實際完成的變更工程量與已標價工程量清單或預算書中列明的該項目工程量的變化幅度超過15%的,或已標價工程量清單或預算書中無相同項目及類似項目單價的,按照合理的成本與利潤構成的原則,由合同當事人協商確定變更工作的單價。

    2.變更程序

    承包人應在收到變更指示后14天內,向監理人提交變更估價申請。監理人應在收到承包人提交的變更估價申請后7天內審查完畢并報送發包人,監理人對變更估價申請有異議,通知承包人修改后重新提交。發包人應在承包人提交變更估價申請后14天內審批完畢。發包人逾期未完成審批或未提出異議的,視為認可承包人提交的變更估價申請。

    因變更引起的價格調整應計人最近一期的進度款中支付。

    五、承包人的合理化建議

    承包人提出合理化建議的,應向監理人提交合理化建議說明,說明建議的內容和理由,以及實施該建議對合同價格和工期的影響。

    六、措施項目費的變更

    (1)安全文明施工費應按照實際發生變化的措施項目調整,不得浮動。

    (2)采用單價計算的措施項目費,應按照實際發生變化的措施項目按照前述已標價工程量清單項目的規定確定單價。

    (3)按總價(或系數)計算的措施項目費,按照實際發生變化的措施項目調整,但應考慮承包人報價浮動因素。

    承包人報價浮動率可按下列公式計算:

    1)招標工程:

    承包人報價浮動率L=(1-中標價/招標控制價)×100%

    2)非招標工程:

    承包人報價浮動率L=(1-報價值/施工圖預算)×100%

    七、工程變更價款調整方法的應用

    (1)直接采用適用的項目單價的前提是其采用的材料、施工工藝和方法相同,也不因此增加關鍵線路上工程的施工時間。

    (2)采用適用的項目單價的前提是其采用的材料、施工工藝和方法基本類似,不增加關鍵線路上工程的施工時間,可僅就其變更后的差異部分,參考類似的項目單價由承發包雙方協商新的項目單價。

    (3)無法找到適用和類似的項目單價時,應采用招投標時的基礎資料和工程造價管理機構發布的信息價格,按成本加利潤的原則由發承包雙方協商新的綜合單價。

    (4)無法找到適用和類似的項目單價、工程造價管理機構也沒有發布此類信息價格,由發承包雙方協商確定。

    推薦:

    一級建造師備考資料包↓↓↓

    一級建造師備考資料

    學員討論(0
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    • 題庫小程序
    正保刷題寶

    · 萬人???/p>

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    吕梁市| 江门市| 镇康县| 塔城市| 青岛市| 增城市| 应城市| 陕西省| 凤山市| 合肥市| 开远市| 衡水市| 高州市| 佛山市| 西昌市| 株洲市| 洮南市| 汕尾市| 盐池县| 阳朔县| 龙泉市| 招远市| 忻州市| 遂宁市| 鹤山市| 临城县| 苏尼特右旗| 宁城县| 都昌县| 玉环县| 阳谷县| 阜阳市| 理塘县| 新余市| 双流县| 松桃| 玉龙| 汉中市| 西充县| 礼泉县| 华安县|
