2016監(jiān)理工程師進度控制:實際進度與計劃進度的比較
1.工程項目實際進展狀況

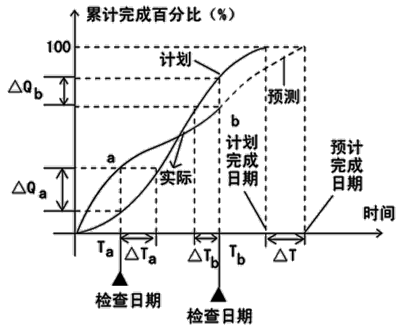

如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前,如圖4-11中的a點;
如果工程實際進展點落在S計劃曲線右側,表明此時實際進度拖后,如圖4-11中的b點;
如果工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。
2.工程項目實際進度超前或拖后的時間
在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間(橫坐標)。
如圖4—11所示,△Ta:表示Ta時刻實際進度超前的時間;△Tb表示Tb時刻實際進度拖后的時間。
3.工程項目實際超額或拖欠的任務量
在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量(縱坐標)。
4.后期工程進度預測
如果后期工程按原計劃速度進行,則可做出后期工程計劃S曲線如圖4—11中虛線所示,從而可以確定工期拖延預測值△T.
