  • 當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題

    監理知識點:橫道圖比較法

    2020-04-29 20:36 來源:建設工程教育網
    打印
    字體:

      某工作計劃進度與實際進度如下圖所示,下列對說法中正確的有( )。

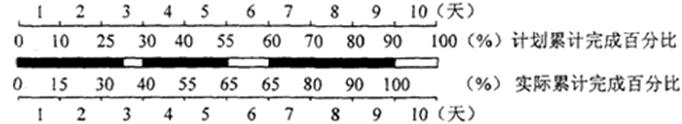

    1450688112575-0

      A、第1天至第2天的實際進度為勻速進展

      B、工作的計劃進度為勻速進展

      C、工作的實際進度拖后1天

      D、第8天實際完成工作量與計劃完成工作量相同

      E、工作實際進展中累計停工1.5天

      【正確答案】 ADE

      【答案解析】 本題考查的是橫道圖比較法。第1天實際進度15%,第2天實際進度15%,所以是勻速進展。工作的計劃進度在第1天是10%,第2天是15%,所以不是勻速進展。該工作在第9天結束時累計工作量為100%,所以工作的實際進度提前1天。第8天實際完成工作量與計劃完成工作量都為10%。工作實際進展中累計停工1.5天。



    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    正保刷題寶

    · AI智能組卷

    · 海量試題

    · VIP解鎖全部

    限時99元/科 掃碼免費體驗
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
    中江县| 宣恩县| 宜春市| 紫云| 澄江县| 民丰县| 甘肃省| 自贡市| 永顺县| 辽源市| 新晃| 邯郸县| 华容县| 遂宁市| 台南县| 天气| 五大连池市| 巧家县| 安西县| 林甸县| 墨江| 黎平县| 丁青县| 浦县| 凤阳县| 独山县| 新兴县| 苗栗市| 太谷县| 同仁县| 逊克县| 新营市| 临夏市| 邯郸县| 新余市| 宣化县| 古丈县| 屏山县| 泽普县| 曲沃县| 云梦县|
