建設工程進度控制每日一練(4.29)
單選題

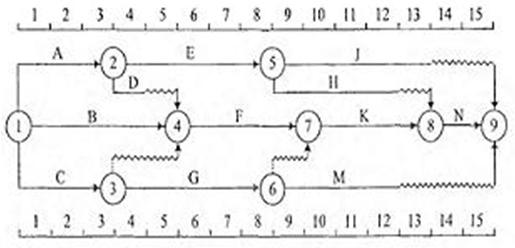

在下圖所示的雙代號時標網絡計劃中,如果C、F、J三項工作因共用一臺施工機械而必須順序施工,則該施工機械在施工現場的最小閑置時間為( )周。
A、0
B、1
C、2
D、3
【正確答案】 B
【答案解析】 本題考查的是時標網絡計劃中時間參數的判定。C工作推遲1周施工,J工作推遲1周施工,此時機械閑置時間最少為1周,且不影響總工期。
責任編輯:LJ

相關資訊
- · 國外項目管理咨詢工程師的根本任務有()。
- · 根據《計價規范》的規定,承包人應發包人的要求,采取加快工程進度的措施
- · 一般說來,進度控制的效果與收集數據資料的( )有關。
- · 在建設工程進度監測過程中,定期召開現場會議屬于( )的主要方式。
- · 時標網絡計劃的坐標體系中,可以明示整個工程的開工日期和完工日期
- · 時標網絡計劃的坐標體系不包括( )。
- · 屬于建設工程進度計劃表達方式的是( )。
- · 工程網絡計劃工期優化過程中,首先應選擇壓縮持續時間的工作是( )
- · 停止費用優化時,應滿足的要求是( )。
- · 工程網絡計劃的費用優化是指尋求( )的過程
