監理工程師進度控制每日一練:時標網絡計劃中時間參數(8.2)

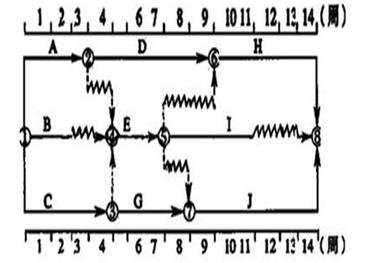

某工程雙代號時標網絡計劃如下圖所示,如果B、D、I三項工作共用一臺施工機械且必須順序施工,則總工期( )。
A、會延長2周,但施工機械在現場不會閑置
B、會延長2周,且施工機械會在現場閑置6周
C、不會延長,且施工機械在現場也不會閑置
D、不會延長,但施工機械會在現場閑置2周
