2008年監理工程師《建設工程監理案例分析》習題33
[背景]
某高層商業大廈建設工程,由建設單位采購的特種水泥(防水工程用)和特種鋼材(鋼結構工程用)的供應均很緊張。為此,建設單位的有關部門正在外地聯系這兩種建筑材料的貨源。由于運輸能力等條件的限制,明年施工時只能保證這兩種建筑材料中的一種得到供應。在此情況下,如果特種水泥得到保證,則防水工程的投資為25萬元,否則,將虧損5萬元。如果特種鋼材的供應能得到保證,則鋼結構工程的投資為40萬元,否則,將虧損15萬元。 (防水工程和鋼結構工程不受施工程序和工期方面的限制)根據所掌握的情報資料,預計明年得到特種水泥保證供應的概率為0.4,得到特種鋼材保證供應的概率為0.6.
[問題]
1.風險損失衡量的含義是什么?建設工程風險損失包括哪些方面?上述風險屬于哪一種?
2.在風險管理中,風險管理目標確定的基本要求是哪些?
3.對上述風險問題,監理工程師可以進行哪些工作?
4. 上述兩材料,近期只能力保一種,請問應向業主建議哪一種?
問題1答案:
(1)風險損失的衡量就是定量確定風險損失值的大小。
?。?)建設工程風險損失包括:投資風險、進度風險、質量風險和安全風險。
?。?)該工程風險損失屬于投資風險。
問題2答案:風險管理目標的確定一般要滿足下列基本要求:
?。?)風險管理目標與風險管理主體總體目標的一致性;
?。?)目標的現實性;
(3)目標的明確性;
?。?)目標的層次性。
問題3答案:監理工程師可進行以下幾方面的工作:
?。?)風險識別。影響建設工程目標實現的風險事件是兩種建筑材料供應緊張,可能引起工程停工而造成投資損失。
?。?)風險評價。將建設工程風險事件的發生可能性和損失的后果進行定量比較,確定各種風險事件發生的概率及其對建設工程目標影響的嚴重程度。
問題4答案:根據掌握的情報資料,預計明年特種水泥得到保證供應的概率為0.4,特種鋼材得到保證的概率為0.6.

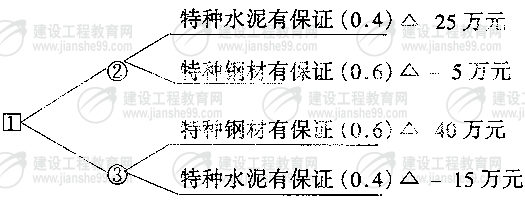

繪制決策樹圖如下:
計算各點的期望值:
點②:0.6×(-5)+0.4×25=7(萬元)
點③:0.6×40+0.4×(-15)=18(萬元)
向業主提供風險決策對策建議:當特種鋼材供應有保證的概率為0.6時,其期望值大于特種水泥有保證概率0.4時的期望值。此時可選前者為最優方案。
- ·“零”基礎考生憑什么一次直達監理考試?
- ·435分高分直達監理考試 看看學霸怎樣學習
- ·時間少,任務重,在職考試如何應對2020監理工程師考試?
- ·監理學霸同款課程低至7.5折,活動僅剩三天
- ·2020年普洱監理工程師可報考專業有哪些?
- ·喜報!監理工程師曬高分贏好禮你還在等什么?
- ·2020年如何備考指導以實現監理證書“錢”途夢?
- ·四川2020年監理工程師考試大綱發布了么?
- ·海南2020年監理工程師考試大綱
- ·廣西2020年監理工程師考試大綱和2019年一樣么?
