當前位置:建設工程教育網 > 監理工程師 > 試題中心 > 模擬試題 > 正文

監理工程師資格考試案例分析(三)

2007-02-11 13:47  來源:  字體:  打印 收藏

  案例一

  某市政設施工程全部由政府投資興建。該項目為該省建設規劃的重點項目之一,且已列入地方年度固定投資計劃,概算已經主管部門批準,征地工作尚未全部完成,施工圖紙及有關技術資料齊全。現決定對該項目進行施工招標。招標人在國家級報刊發布招標公告因估計除本市施工企業參加投標外,還可能有外省市施工企業參加投標,故招標人委托咨詢單位編制了兩個標底,準備分別用于對本省和外省市施工企業投標價的評定。招標人于2004年8月5日向具備承擔該項目能力的A、B、C、D、E五家承包商發出資格預審合格通知,其中說明,8月10~11日在招標人總工程師室領取招標文件,9月5日14時為投標截止時間。該五家承包商均領取了招標文件。8月18日招標人對投標單位就招標文件提出的所有問題統一作了書面答復,隨后組織各投標單位進行了現場踏勘。9月5日這五家承包商均按規定的時間提交了投標文件。但承包商A在送出投標文件后發現報價估算有較嚴重的失誤,遂趕在投標截止時間前半小時遞交了一份書面聲明,撤回已提交的投標文件。

  開標時,由招標人委托的市公證處人員檢查投標文件的密封情況,確認無誤后,由工作人員當眾拆封。由于承包商A已撤回投標文件,故招標人宣布有B、C、D、E四家承包商投標,并宣讀該四家承包商的投標價格、工期和其他主要內容。

  評標委員會委員由招標人直接確定,共由7人組成,其中招標人代表2人,技術專家3人,經濟專家2人。

  按照招標文件中確定的綜合評標標準,四個投標人綜合得分從高到低的依次順序為8、C、D、E,故評標委員會確定承包商8為中標人。由于承包商8為外地企業,招標人于9月8日將中標通知書寄出,承包商8于9月18日收到中標通知書。最終雙方于10月13日簽訂了書面合同。

  [問題]

  1.《招標投標法》中規定的招標方式有哪幾種?

  2.該工程若采用邀請招標方式是否違反有關規定,為什么?

  3.從招標投標的性質看,本案例中的要約邀請、要約和承諾的具體表現是什么?

  4.招標人對投標單位進行資格預審應包括哪些內容?

  5.根據《招標投標法》的有關規定,判斷該項目在招標投標過程中有哪些不妥之處?并說明理由。

  案例二

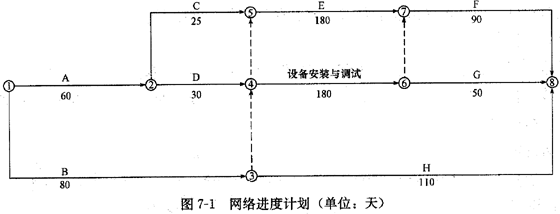

  某工程項目,業主通過招標與甲建筑公司簽訂了土建工程施工合同,包括A、B、C、D、E、F、G、H八項工作,合同工期360天。業主與乙安裝公司簽訂了設備安裝施工合同,包括設備安裝與調試工作,合同工期l80天。通過相互的協調,編制了如圖7-1所示的網絡進度計劃:

hspace=0

  該工程施工過程中發生了以下事件:

  事件l:基礎工程施工時,業主負責供應的鋼筋混凝土預制樁供應不及時,使A工作延誤7天;

  事件2:B工作施工后進行檢查驗收時,發現一預埋件埋置位置有誤,經核查,是由于設計圖紙中預埋件位置標注錯誤所致。甲建筑公司進行了返工處理,損失5萬元,且使B工作延誤15天;

  事件3:甲建筑公司因人員與機械調配問題造成C工作增加工作時間5天,窩工損失2萬元;

  事件4:乙安裝公司設備安裝時,因接線錯誤造成設備損壞,使乙安裝公司安裝調試工作延誤5天,損失l2萬元。

  發生以上事件后,施工單位均及時向業主提出了索賠要求。

  1.施工單位對以上各事件提出索賠要求,分析業主是否應給予甲建筑公司和乙安裝公司工期和費用補償。

  2.如果合同中約定,由于業主原因造成延期開工或工期延期,每延期一天補償施工單位6000元,由于施工單位原因造成延期開工或工期延誤,每延誤一天罰款6000元。計算施工單位應得的工期與費用補償各是多少?

  3.該項目采用預制鋼筋混凝土樁基礎,共有800根樁,樁長9米。合同規定:樁基分項工程的綜合單價為180元/米;預制樁由業主購買供應,,每根樁按950元計。計算甲建筑公司樁基礎施工應得的工程款是多少?(注:計算結果保留一位小數。)

  參考答案及詳解

  案例一

  1.《招標投標法》中規定的招標方式有公開招標和邀請招標兩種。

  2.違反有關規定。因為根據《招標投標法》的規定,該工程是由政府全部投資興建的省級重點項目,所以應采取公開招標。

  3.本案例中的要約邀請是招標人的招標公告,要約是投標人提交的投標文件,承諾是招標人發出的中標通知書。

  4.招標人對投標單位進行資格預審應包括以下內容:投標單位組織與機構和企業概況;近三年完成工程的情況;目前正在履行的合同情況;資源方面,如財務狀況、管理人員情況、勞動力和施工機械設備等方面的情況;其他情況(各種獎勵和處罰等)。

  5.該項目在招標投標過程中的不妥之處及理由如下:

  (1)不妥之處:決定對該項目進行施工招標。

  理由:本項目征地工作尚未全部完成,不具備施工招標的必要條件,因而尚不能進行施工招標。

  (2)不妥之處:招標人委托咨詢單位編制了兩個標底。

  理由:不應編制兩個標底《招標投標法》規定,一個工程只能編制一個標底,不能對不同的投標單位采用不同的標底進行評標。

 ?。?)不妥之處:招標人對投標單位就招標文件提出的所有f司題作了書面答復后組織各投標

  單位進行了現場踏勘。

  理由:現場踏勘應安排在書面答復投標單位提問之前,因為投標單位對施工現場條件也可能提出問題。

  (4)不妥之處:招標人宣布有B、C、D、E四家承包商投標。

  理由:招標人不應僅宣布四家承包商參加投標。按國際慣例,雖然承包商A在投標截止時間前撤回投標文件,但仍應作為投標宣讀其名稱,但不宣讀其投標文件的其他內容。

  (5)不妥之處:評標委員會委員由招標人直接確定。

  理由:評標委員會委員不應全部由招標人直接確定。按規定,評標委員會中的技術、經濟專家,一般招標項目應采取(從專家?guī)熘校╇S機抽取方式,特殊招標項目可以由招標人直接確定。本項目顯然屬于一般招標項目。

 ?。?)不妥之處:雙方于l0月13日簽訂了書面合同。

  理由:訂立書面合同的時間過遲。按《招標投標法》的規定,招標人和中標人應當自中標通知書發出之日(不是中標人收到中標通知書之日)起30日內訂立書面合同,而本案例已超過30日。

  案例二

  1.回答如下:

  (1)業主負責的鋼筋混凝土預制樁供應不及時,造成A工作延誤,因A工作是關鍵工作,

  業主應給甲公司補償工期和相應費用。

  業主應順延乙公司的開工時間和補償相關費用。

 ?。?)因設計圖紙錯誤導致甲公司返工處理,由于B工作是非關鍵工作,因為已經對A工作補償工期,B工作延誤的15天在其總時差范圍以內,故不給予甲公司工期補償,但應給甲公司補償相應的費用。

  因?qū)σ夜静辉斐捎绊?,故不?yīng)給乙公司工期和費用補償。

 ?。?)由于甲公司原因使C工作延長,不給予甲公司工期和費用補償。

  因未對乙公司造成影晌,業主不對乙公司補償。

 ?。?)由于乙公司的錯誤造成總工期延期與費用損失,業主不給予工期和費用補償。由此引起的對甲公司的工期延誤和費用損失,業主應給予補償。

  2.分別計算如下:

 ?。?)甲公司應得到工期補償為:

  事件1:業主預制樁供應不及時,補償工期7天;

  事件4:因安裝公司原因給甲公司造成工期延誤,應補償5天。

  合計l2天。

  甲公司應得到費用補償為:

  事件1:7×6000=4.2(萬元)

  事件2:5.0(萬元)

  事件4:5×6000=3.0(萬元)

  合計l2.2萬元。

 ?。?)因業主預制樁供應不及時,乙公司應得到工期補償7天。

  乙公司應得到費用補償為:

  事件l補償:7×6000=4.2(萬元)

  事件4罰款:5×6000=3.0(萬元)

  合計4.2—3.0-1.2(萬元)

  3.樁購置費為:800×950=76(萬元)

  樁基礎工程合同價款:800×9×180=129.6(萬元)

  甲公司樁基礎施工應得工程價款為:l29.6—76=53.6(萬元)

建設工程教育網原創·轉載請注明出處

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
六盘水市| 伊宁县| 龙口市| 龙井市| 嘉祥县| 孙吴县| 武山县| 凭祥市| 双鸭山市| 遂川县| 湄潭县| 南宁市| 比如县| 海兴县| 平邑县| 红安县| 福鼎市| 阿尔山市| 元江| 信阳市| 常熟市| 汕尾市| 九台市| 岚皋县| 民县| 澄江县| 东城区| 灵宝市| 墨玉县| 金阳县| 开鲁县| 文昌市| 高陵县| 达拉特旗| 通化县| 寿阳县| 西乌珠穆沁旗| 贵港市| 邳州市| 外汇| 科尔|
